6.01亿:贵港供电推进电网建设
回顾2017年,荷城银线飞山谷,铁塔耸立山头,作为“十三五”承上启下的一年,贵港供电局始终把电网建设作为落实公司做强做优做大贵港电网和支撑满意度提升的重点工作来抓,用坚强可靠的电网守护了一方光明。
政企合作铺平电网发展路
2017年11月9日,电网建设“大会战”项目110千伏独山变电站10千伏陆下线改同杆双回线路工程顺利完成,该项目的投产,有效解决贵港石卡产业园区华奥汽车、久久星等重要招商项目用电问题,石卡镇陆村、翰芦等付近村屯的群众用电得到明显改善。回想起该工程建成的点点滴滴,该局基建部主任梁伟耀说道:“当时是在市长接待日中提到了这条线路施工受阻问题,也正是依赖大会战的机遇,覃塘区政府与我们一起来到陆村,多少个日夜我们一起并肩作战,与村民不知道开了多少次协调会,用磨破嘴皮子的方法向村民说明线路施工的重要性,争取村民的理解与支持,这才能让线路如期施工投入运行”。
2017年,市政府在将电网建设任务纳入“三区一市一县”的绩效考核任务的基础上,下半年发布了《贵港市电网基础设施建设攻坚大会战实施方案》,大会战计划用3年时间,着力解决阻碍工程推进的路径审批、征地拆迁、施工受阻、安全隐患等突出问题,推动电网建设模式再升级。以贵港市中心城区电力管沟、重要变电站、工业园区供电设施建设和电网隐患治理等为攻坚重点,大力实施电网基础建设大会战,全面优化贵港电网网架结构。这是在广西电网的公司坚强领导下,该局新领导班子通过密集的汇报沟通下,争取到地方政对电网建设有力支持的一大重要举措。
如今在电网建设工程实际推进过程中,政府对电网建设项目的支持力度明显提升,通过政企联动高效推进电网建设“大会战”项目按时完成已成为了政府的常态工作,“大会战”在推动电网建设上发挥着主导、促进的作用。截止2017年12月,共协调3个变电站征地问题,12个配网线路工程施工问题,3个农网台区改造工程施工受阻问题,26项10千伏路线路项目建设电缆管沟问题,为电网建设打造和谐的外部环境。全年完成基建投资6.01亿元,完成投资计划的104.09%,实现设计评审、进度、开工、投产、竣工验收计划成率5个100%。
精益管理打通电网建设路
2017年聚焦精准高效建电网,建立项目管理专业链条,规范了电网规划和前期管理,把电网工程创优管理摆在突出位村和置,建立健全、监督、评价、创优四大机制,实施全方位、全过程管控,不断提升基建项目精益化管理水平。
2017年,面对政府对土地使用的管控越来越严,征地、线路通道落实等前期工作难度越来越大,工程施工因青赔、阻挠而延误进度的问题更加突出的严峻形势下。该局以精益管理找准电网建设的切入点,层层压实电网建设属地责任,形成“层层专人负责、全过程协调、全方位联动”属地化工作机制,全年累计协调解决673处电网电建受阻问题,解决了赛尔康外部电源、10千伏陆下线改造工程等施工受阻和220千伏瑞雪站等7个变电站土地划拨等长期夫法解决的难点问题,为电网建设的有效推进扫除障碍。以超过年度计划3.61%的投资完成率,完成7.98亿元固定资产投资。

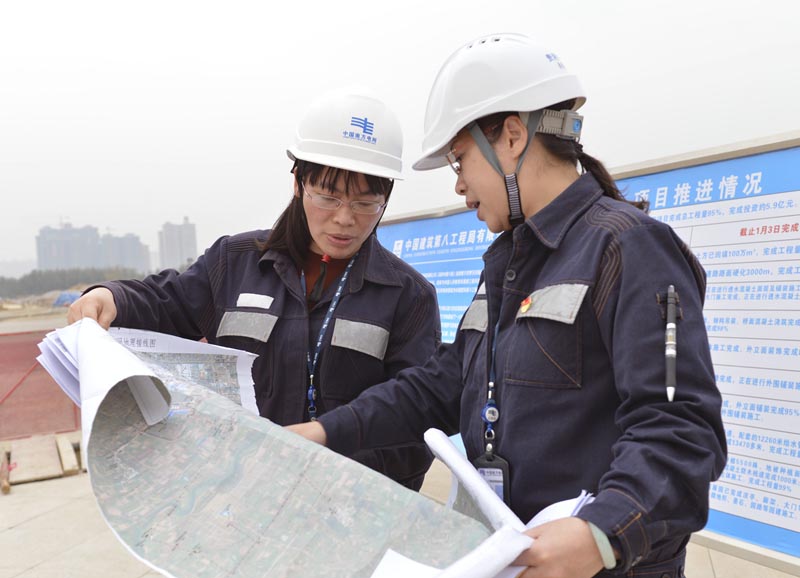

110千伏官成变电站工程荣获“2017年度中国南方电网优质工程奖”。这是该局第一个荣获该奖项的工程项目,既体现了该局基建管理水平显著提升,也为该局基建工程建设树立起新的标杆。“整个工程已经定好框、描好边,关键在实施。让每一个细节、每个环节、每一个主体都经得起检验。”负责110千伏官成变电站工程的项目负责人说道。
电网建设过程管控就像与绣花针紧密相连的线一般,贯穿110千伏官成变电站项目的实施过程。从项目实施前期、工程策划筹备期间,都通过对比和讨论后,形成策划文件,并选取部分样板点加以实施。项目实施过程中加强施工现场安全管控,严格工艺样板先行制度,工艺经评审达到创优标准后再推广施工,督促及检查施工单位对策划所选取样板点的实施和完成情况。110千伏官成变电站工程按里程碑进度计划实现“零缺陷”投运,惠及平南县西北部包括思旺、官成、安怀、大鹏等八个乡镇,供电范围达1620平方公里,提高了平南县的电能质量,进一步完善了贵港电网的网架结构。
在精益管理的推动下,220千伏开元变电站、110千伏莲花、彩旺、陶瓷、康宁、方竹配套工程、开元配套工程、南津变电站增容工程、桥头变电站改造工程等9个续建工程精准有效推进。220千伏方竹送变电工程、高塘站T接大安~桥头110千伏线路工程,110千伏桥头变电站改造工程第一阶段#1主变及110千伏、10千伏新装设备、35千伏大圩、瓦塘、五里站增容改造及35千伏寺面送变电工程投产,为贵港市“工业兴市、工业强市”战略注入了强大的电源动力。
低电压治理共赴致富路
“实施低电压治理,是我们近几年持续坚持抓的重点工作,只有解决低电压问题、解决客户用电‘最后一公里’”,才能有力支撑客户满意提升,才能助力贵港市决胜小康,满足人民美好生活动的用电需求”该局计划部相关负责人介绍道。

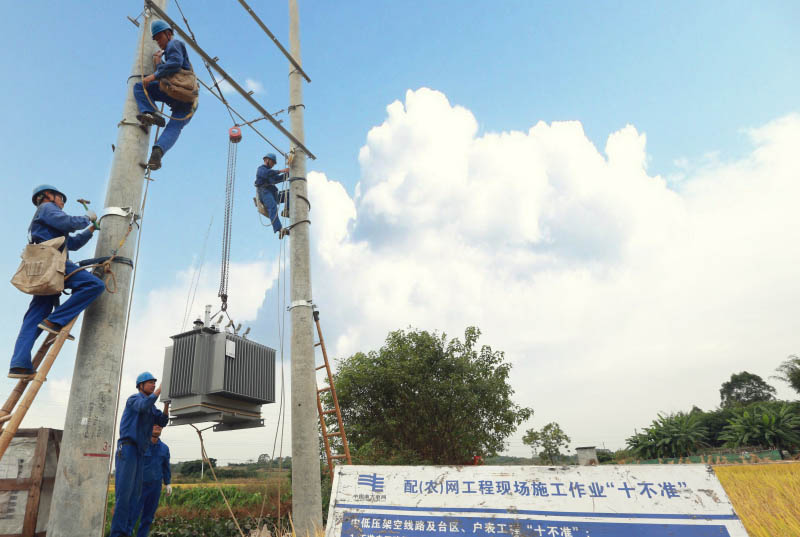

经历了三年多的酝酿及努力,2017年4月27日,贵港市港南区南溪桥村猪母屯迎来了全村十多年来最大的喜事。这一天,新装的变压器接火通电,炮竹声声,11桌酒席热闹非凡,老老小小喜笑颜开,该局想尽办法为猪母屯打通“最后一公里”,该局投入25.94万元对该村进行低电压改造,新增200千伏安变压器一台,新增10千伏线路100米,低压线路2千米,共解决该屯500人的用电问题。
2017年8月5日,贵港市海拔最高的村屯上龙楼热闹非凡,崭新的变压器接火通电,沉寂的小山村有了新的生机,村民们高兴地说:“我们也进入了电器化时代了”。该局将解决上龙楼用电最后一公里问题列入日程,倒排工期,集中人力加快施工进度。共投入23万元对上龙楼台区进行整改,经过15天施工,台区正式接火通电,昔日的“蜘蛛电网”不见了,映入眼帘的是简洁、整齐的一条条“致富线路”,寂静的小山村瞬时热闹了起来。
低电压治理,变压器精准落点、精准改造,投入最少的钱,发挥最大的治理作用是重中之中。该局按照配网建设“四个标准”,其中:投产新配变1081个新台区,通过更换低压导线、调整变压器档位等措施完成改造1145台,改善22.3万客户的用电质量。以“后评估”为抓手,大力实施低电压治理后评估工作,及时发现改造后台区“低压布线不合理,只改高压、不改低压”等改造不精准等问题,及时解决100多个改造台区作用发挥不充分的问题,改造后台区电压合格率超过99.9%、用电量平均增长超过20%,实现电压治理作用最大化,为我市乡镇经济发展提供了可靠的电力保证。
