国内首家电网侧储能电站AGC联网试验成功
7月6日,江苏电力调度控制中心成功组织了10kV建山、10kV长旺储能电站自动发电控制(AGC)联网试验,标志着国内首批纳入电网统一协调控制的电网侧储能电站顺利并网投运。
据了解,今夏,国网江苏公司在镇江东部地区(镇江新区、丹阳、扬中)建设全世界最大规模的储能项目,包括丹阳、扬中、镇江新区的8个储能电站。该项目电网侧总功率为101兆瓦,总容量为202兆瓦时,是世界范围内最大规模的电池储能电站项目,在分布式储能领域的探索实践中具有示范作用。该项目建成后,可以为电网运行提供调峰、调频、备用、黑启动、需求响应等多种服务,充分发挥电网调峰的作用,促进镇江地区电网削峰填谷,有效缓解今年夏季镇江东部电网供电压力。其中,建山和长旺储能电站已于6月21日相继并网调试。

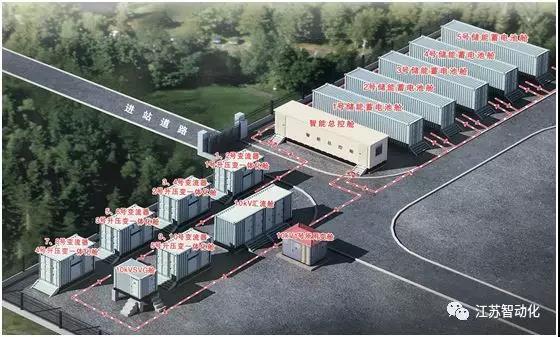

(储能电站现场布置图)
AGC联网试验是发电机组并网试验的重要内容,是储能电站远方调峰、调频的基础,而针对储能电站的AGC联网控制试验在国内暂无先例。为此,江苏电力调度控制中心组织江苏电科院、镇江供电公司、南京南瑞集团公司、中国电科院、江苏科能电力工程咨询有限公司和能拓电力股份有限公司等单位,编制了《江苏电网储能电站有功控制技术规范》、制定了《储能电站AGC联网试验方案》、开发了储能电站AGC试验和运行控制系统,为储能电站AGC联调试验和运行控制奠定坚实基础。

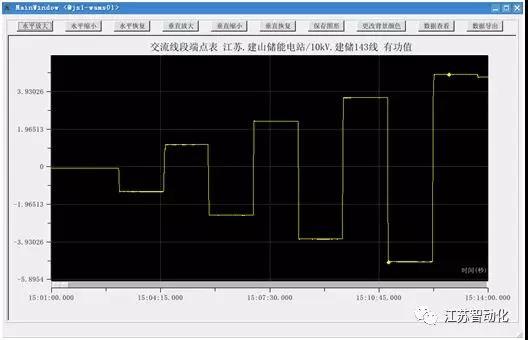

(AGC联网试验时PMU动态曲线)
本次储能电站AGC联网试验由江苏电力调度控制中心精心组织,在江苏电科院、镇江供电公司、江苏综合能源服务公司、山东电工集团、中国电科院、长园深瑞等单位的大力支撑下协作完成的。
(江苏电科院智能电网室负责现场技术监督)

江苏电科院负责现场的试验记录、数据分析和异常处理等技术监督工作,江苏综合能源服务公司和山东电工集团分别作为建山和长旺储能电站业主,负责现场协调和安全管控,中国电科院、长园深瑞作为储能电站功率控制系统厂商,负责电站系统和设备的正常运行。
(江苏电科院智能电网室人员在现场分析报文)
本次联调完成了设定功率试验、AGC自动调节、计划曲线运行等内容,经过试验验证,储能电站在调节精度、响应时间、调节时间、充放电转换时间等方面均满足规范要求,部分性能优于常规的火电机组。本次联调的顺利完成为江苏电网储能电站接入提供了宝贵的工程经验,缓解镇江东部电网迎峰度夏供电压力的同时,为大型电网的运行控制提供了更为丰富的调峰、调频资源。
(储能电站AGC联网试验结果图)

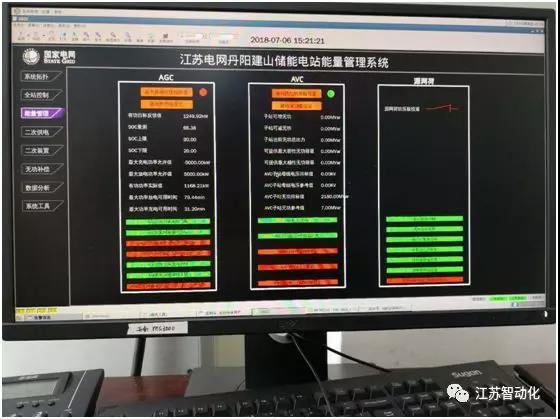

(建山储能电站现场后台)
责任编辑:继电保护
-
权威发布 | 新能源汽车产业顶层设计落地:鼓励“光储充放”,有序推进氢燃料供给体系建设
2020-11-03新能源,汽车,产业,设计 -
中国自主研制的“人造太阳”重力支撑设备正式启运
2020-09-14核聚变,ITER,核电 -
探索 | 既耗能又可供能的数据中心 打造融合型综合能源系统
2020-06-16综合能源服务,新能源消纳,能源互联网
-
新基建助推 数据中心建设将迎爆发期
2020-06-16数据中心,能源互联网,电力新基建 -
泛在电力物联网建设下看电网企业数据变现之路
2019-11-12泛在电力物联网 -
泛在电力物联网建设典型实践案例
2019-10-15泛在电力物联网案例
-
权威发布 | 新能源汽车产业顶层设计落地:鼓励“光储充放”,有序推进氢燃料供给体系建设
2020-11-03新能源,汽车,产业,设计 -
中国自主研制的“人造太阳”重力支撑设备正式启运
2020-09-14核聚变,ITER,核电 -
能源革命和电改政策红利将长期助力储能行业发展
-
探索 | 既耗能又可供能的数据中心 打造融合型综合能源系统
2020-06-16综合能源服务,新能源消纳,能源互联网 -
5G新基建助力智能电网发展
2020-06-125G,智能电网,配电网 -
从智能电网到智能城市
