聚焦:特高压变电站是怎样建成的?
变电站,顾名思义是改变电压的场所。为了把发电厂发出来的电能输送到较远的地方,必须把电压升高,变为高压电,到用户附近再按需要把电压降低,这种升降电压的工作靠变电站来完成。
变电站的主要设备包括开关和变压器。变电站通过其变压器将各级电压的电网联系起来。变电站按电压等级可以分为1000千伏、750千伏、500千伏、330千伏、220千伏、110千伏、66千伏、35千伏变电站。
11月24日16时, 蒙西—天津南1000千伏特高压交流输变电工程顺利完成72小时试运行考核,正式投入运行。该工程共新建蒙西、晋北、北京西和天津南4座变电站,中国能建多家单位承担了设计、施工任务,其中,中电工程西南院承担了北京西变电站的设计任务。
现在我们就以北京西变电站为例,扒一扒特高压变电站,是怎么一步步“变”出来的。
1.“四通一平”
“四通一平”工作就是指在建设项目中,为了合理有序地组织施工而进行的前期准备工作,主要包括:通路、通水、通电、通讯和平整场地。

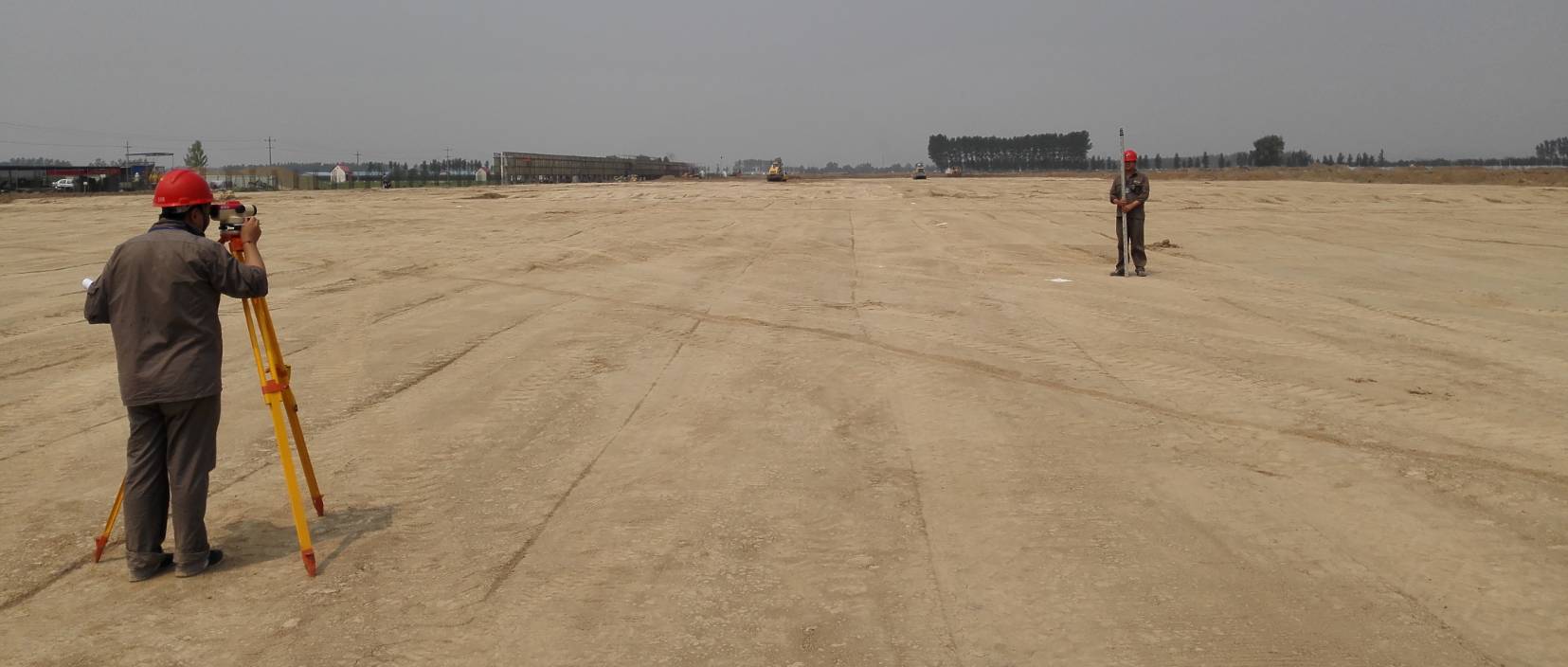

“四通一平”
2.地基施工
地基分为自然地基与人工地基两种类型。1000千伏变电站的设备非常大且质量重,采用人工桩基地基,小而轻的辅助建构筑物通常采用常规地基处理方式。
地基施工
3.土建设备基础
土建设备基础施工开挖,标志着项目主体结构进入土建关键阶段,土建设备基础施工前需满足技术、机械设备、材料、场地等要求。主要施工作业面有1000千伏主变压器基础浇筑、1000千伏高压并联电抗器基础浇筑、1000千伏GIS基础混凝土方量最大,面积最长。
土建设备基础
4.设备构支架组立
设备构支架基础施工完成,基础养护期后,就需要进行设备构支架组立,主要有:1000千伏构架组立、主变构架组立、500千伏构架组立、设备支架组立等。
设备构支架组立
5.电气安装
土建施工结束后,需进行土建施工验收,完成验收就进入电气安装阶段。电气安装主要有:1000千伏主变压器安装、1000千伏高压并联电抗器安装、1000千伏 GIS安装、500千伏 GIS安装、110千伏无功设备安装、站用电设备安装、电气二次接线安装、电缆支架安装、设备接地、设备电缆埋管等。
责任编辑:电朵云
-
权威发布 | 新能源汽车产业顶层设计落地:鼓励“光储充放”,有序推进氢燃料供给体系建设
2020-11-03新能源,汽车,产业,设计 -
中国自主研制的“人造太阳”重力支撑设备正式启运
2020-09-14核聚变,ITER,核电 -
探索 | 既耗能又可供能的数据中心 打造融合型综合能源系统
2020-06-16综合能源服务,新能源消纳,能源互联网
-
新基建助推 数据中心建设将迎爆发期
2020-06-16数据中心,能源互联网,电力新基建 -
泛在电力物联网建设下看电网企业数据变现之路
2019-11-12泛在电力物联网 -
泛在电力物联网建设典型实践案例
2019-10-15泛在电力物联网案例
-
权威发布 | 新能源汽车产业顶层设计落地:鼓励“光储充放”,有序推进氢燃料供给体系建设
2020-11-03新能源,汽车,产业,设计 -
中国自主研制的“人造太阳”重力支撑设备正式启运
2020-09-14核聚变,ITER,核电 -
能源革命和电改政策红利将长期助力储能行业发展
-
探索 | 既耗能又可供能的数据中心 打造融合型综合能源系统
2020-06-16综合能源服务,新能源消纳,能源互联网 -
5G新基建助力智能电网发展
2020-06-125G,智能电网,配电网 -
从智能电网到智能城市
