东海供电:线路消缺
五月底的东海岛,骄阳似火。5月31日,继4月14日10千伏庵南I、II线集中消缺后,江苏东海供电局再度出击,对10千伏港口线、龙蔚线、供水线、钢球线全线停电开展精准消缺工作,吹响东海岛配网线路消缺“歼灭战”号角。
多手段全方位收集缺陷信息
通过“一所一册”、“一故障一分析”、“一线一册”资料对每条配网线路进行综合考量,东海局决定选取10千伏港口线、龙蔚线、供水线、钢球线作为消缺“歼灭战”的“战场”。明确目标后,该局开始全方位多手段收集缺陷信息,做到“知己知彼”。
在“无人机”飞行巡视技术从输电线路到配网线路的迁移、红外成像测温仪的应用,从能量管理系统到计量自动化计量系统数据综合应用分析等技术的支持下,该局在配网线路缺陷收集做到“全”与“准”。

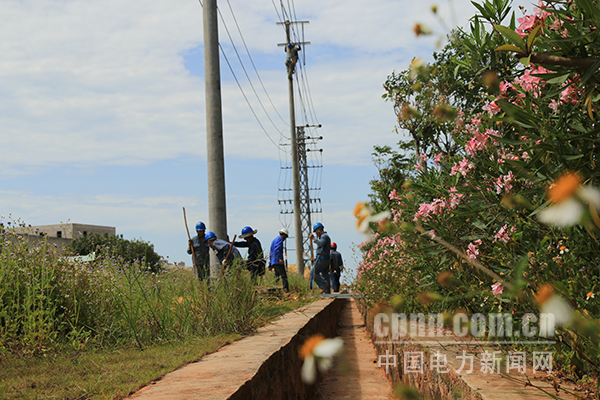

在配网精益化运维工作思路指导下,该局在配网设备管理上重点突出,发动全局配网运维力量对消缺线路开展监察性巡视,人力资源及设备的大幅度倾斜充分保证设备隐患缺陷收集信息的全面性;在保证隐患缺陷收集全面的同时,该局首次借助“无人机”及红外成像测温仪等先进设备仪器的力量,对缺陷精准定位,精细记录,精密分析,差异化运维策略成果初显。
多方协调多面准备

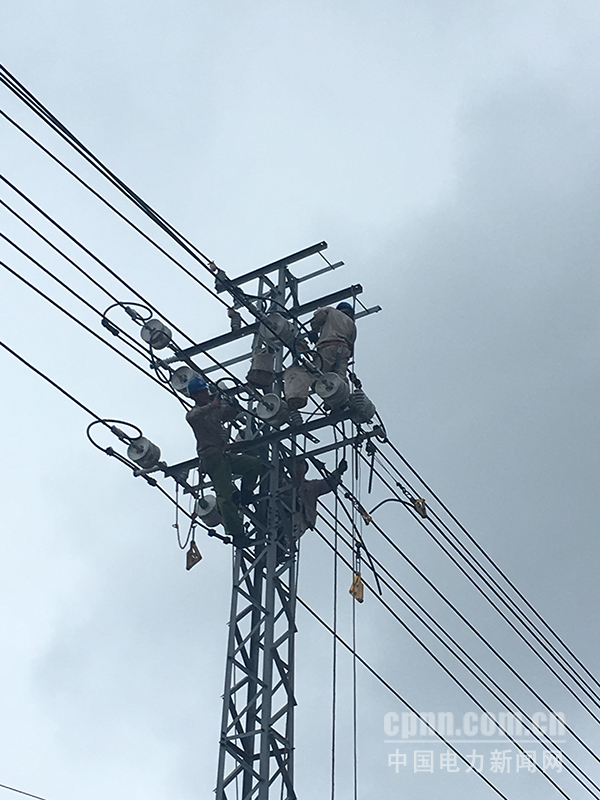

5月17日,联合输电管理所“晨曦”党员服务队无人机巡视小组开展监察性巡视,彻查设备缺陷黑点,做好“歼灭战”“侦察”工作。

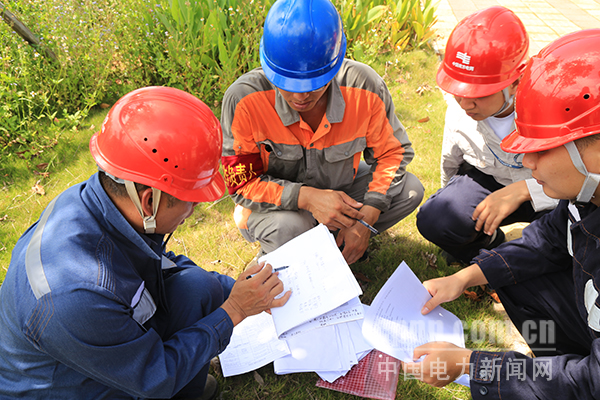

5月18日,东简供电所组织10千伏港口线、10千伏龙蔚线、10千伏供水线存在缺陷隐患的119个用户召开用户设备消缺协调会,展示用户设备缺陷、讲解常用设备运维方法及要求、听取用户意见、增进相互理解、协商解决措施。
5月24日,东海局召开10kV港口线、龙蔚线和供水线三回路停电施工、集中消缺协调会,施工单位、监理单位到位,三方协商安排工作任务、物资、人员、机械资源;重点解决施工队伍材料准备不足、接地线现存数量不足等难题,充分保证线路设备“歼灭战”“粮草”供应。
以配网线路设备运维单位为中心,精益化运维数据为支撑点,多点辐射,多方协调,多手准备,东海局为开展10千伏港口线、10千伏龙蔚线、10千伏供水线、10千伏钢球线消缺“歼灭战”持续蓄力,希望以线路设备集中消缺“歼灭战”方式打开配网设备精益化运维突破口。
多措并举保证安全
本次集中消缺工作共计办理9张工作票,工作人员共计140人,施工人员多、施工地段复杂,保证施工安全成为打好集中消缺“歼灭战”的头等大事。
东海局坚持“安全第一,预防为主,综合治理”的方针,坚守安全底线,该局领导班子高度重视此次停电消缺行动,提前指导制定消缺方案及安全监督方案,并到设备集中消缺“歼灭战”施工现场进行安全督查,实时指挥,实地调度资源,保证施工安全和工程质量,提高工作效率。

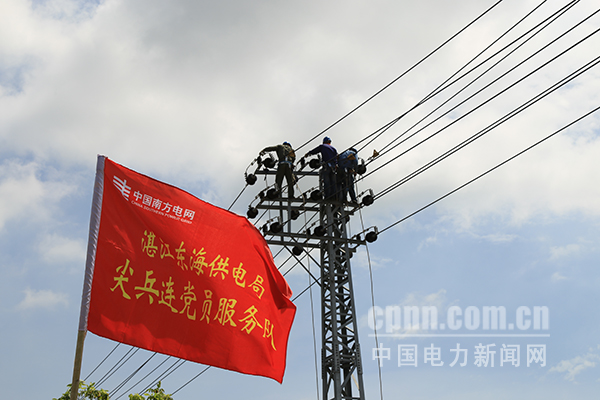

“尖兵连”党员服务队作为东海局骨干力量,在“歼灭战”“战场“化身为安全督查精兵,设定党员现场安全管控责任区,分段分区全方位管控,充分发挥“我是党员我带头”党建引领作用,把党建力量转化为安全监督的有力武器。

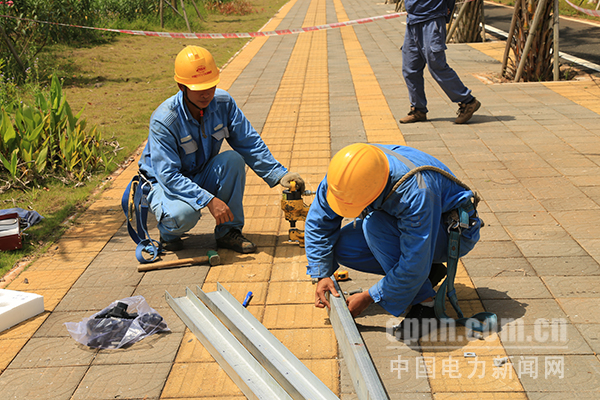

为保证集中消缺工作安全措施全部落实到位,不出差错,东简供电所提前组织人员对10千伏港口线、10千伏龙蔚线、10千伏供水线、10千伏钢球线单线图及安健环进行全面核对,及时更新发布,并全线贴补缺失的安健环,保证安全措施落实到点到位,同时有效提高设备识别及消缺效率。

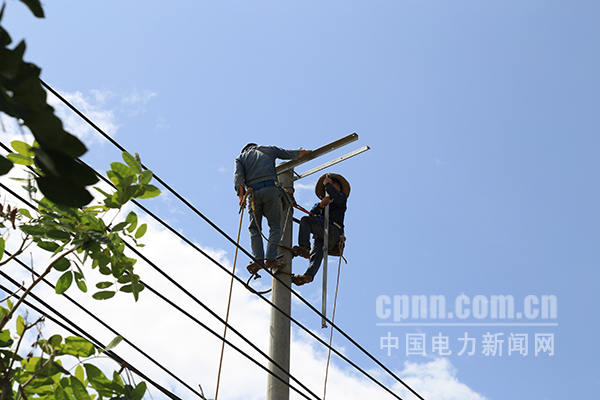

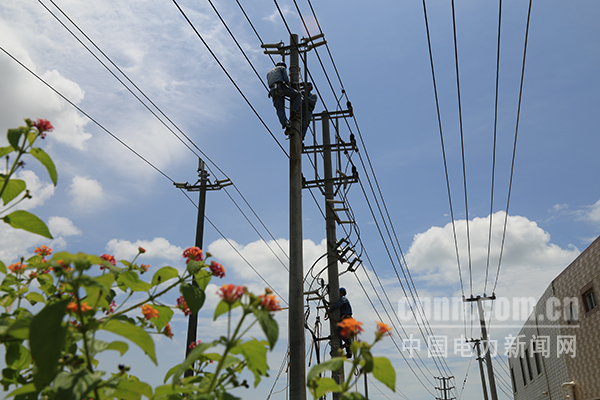

在配网运维精益化管理方法指导下,东海局在6月1日凌晨打赢了10千伏港口线、10千伏龙蔚线、10千伏供水线、10千伏钢球线集中消缺“歼灭战”,战果丰硕,共计更换、新立电杆9基,扶正电杆3基,更换残旧避雷器90个、线夹297个、针式绝缘子347个,更换熔断器14组,新装拉线5组,处理用户缺陷49户,为提升东海岛配网设备运维的总体水平打下坚实基础。
