36万伏高压试验保迎峰度夏

2013-11-07 10:04:16 英大网  点击量: 评论 (0)
2013年5月28日,安徽宿州供电公司员工在220千伏姬村变电站对某电气设备做36万伏交流耐压试验。  安徽宿州迎峰度夏一号工程、220千伏姬沱输电线路正在火热施工中。该线路全长3 027千米,投资3944万元。从2012

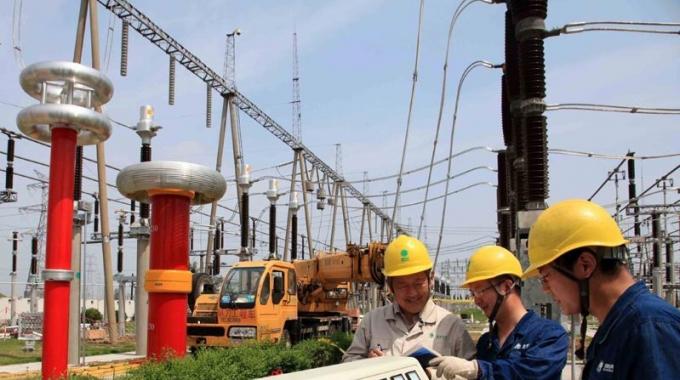

        2013年5月28日,安徽宿州供电公司员工在220千伏姬村变电站对某电气设备做36万伏交流耐压试验。

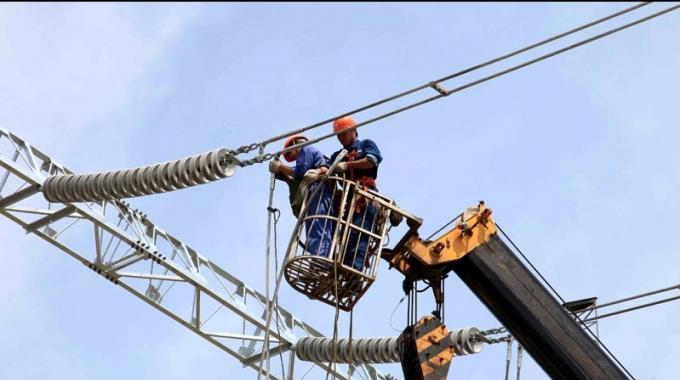

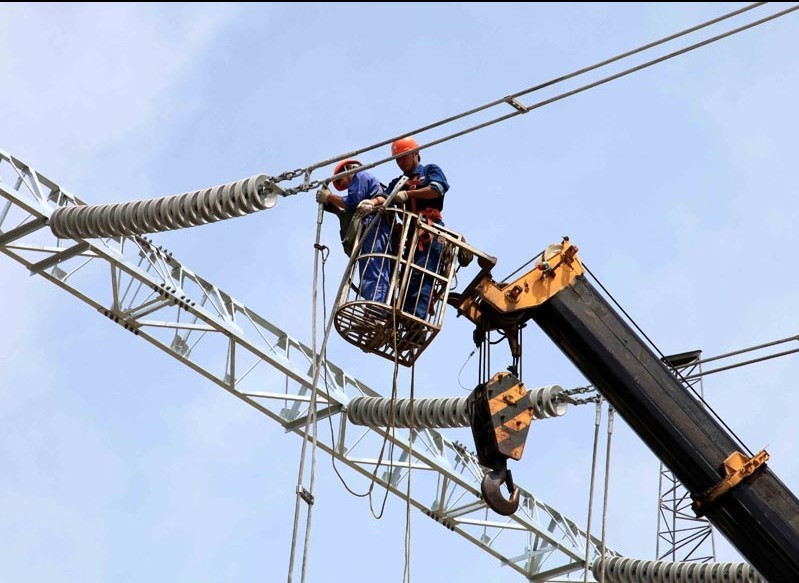

  安徽宿州迎峰度夏一号工程、220千伏姬沱输电线路正在火热施工中。该线路全长3.027千米,投资3944万元。从2012年12月26日开始动工,计划于2013年6月底建成投运。届时,国电宿州电厂2×350兆瓦机组发出的强大电能将通过该线路输送到国家电网,为迎峰度夏提供优质清洁能源。

  作者:王玉明
