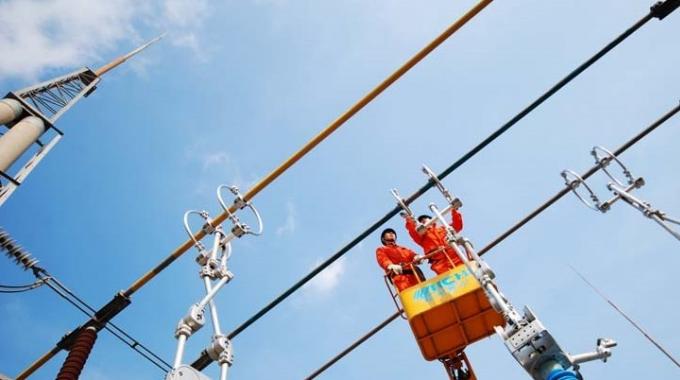

山东威海供电公司220千伏荣成站改造现场,在寒流到来之前的小阳春季节里,由该公司抽调精干力量,组成的青年突击队,正争分夺秒而又有条不紊地展开高压设备改造作业。220千伏荣成站改造工程是威海供电公司2012

        山东威海供电公司220千伏荣成站改造现场,在寒流到来之前的“小阳春”季节里,由该公司抽调精干力量,组成的青年突击队,正争分夺秒而又有条不紊地展开高压设备改造作业。220千伏荣成站改造工程是威海供电公司2012年度重点工程,工程计划更换220kV断路器4台,电流互感器12台,更换和新增110kV断路器8台,电流互感器24台,刀闸12台,同时将部分35kV老旧设备的大修工作,保护装置、二次回路的新增工作纳入此次改造工程,改造结束后所有设备将充分满足变电站长远运行需求。

  作者:刘中华
