南网拟投5亿元恢复重建鲁甸电网

2014-08-29 16:52:25 大云网  点击量: 评论 (0)
 ■灾后重建分为3个阶段  ●第一阶段(2014年8月至2015年春节前):全部完成电力基础设施修复加固工程  ●第二阶段(2015年春节后至2015年8月底前):根据民房、社会事业、城镇建设等恢复重建进度,同步完成电力
 ■灾后重建分为3个阶段

  ●第一阶段(2014年8月至2015年春节前):全部完成电力基础设施修复加固工程

  ●第二阶段(2015年春节后至2015年8月底前):根据民房、社会事业、城镇建设等恢复重建进度,同步完成电力配套设施建设

  ●第三阶段(2015年9月至2016年8月底):全面完成灾区电力基础设施恢复重建任务,显著提升灾区电力供应水平,增强电力基础设施抵御自然灾害能力

  本网讯 云南省昭通市鲁甸县发生6.5级地震后,南方电网公司及时恢复灾区供电,保障了灾区群众用电需求。同时,公司配合云南省政府制定了《云南省鲁甸“8.3”地震电力设施灾后恢复重建实施方案》,明确昭通、曲靖两市灾后恢复重建规划项目总投资5.04亿元(其中昭通4.15亿元、曲靖0.89亿元),全面修复、改造及新建灾区相关电力设施。灾后重建为期3年,将分为3个阶段进行,计划于2016年8月完成。

  据悉,公司将配合做好灾害损失评估,完善云南电网“十三五”规划,推进灾后电网重建工作,提高电力设施的抗震等级。根据实施方案,公司将修复1条110千伏线路,新建6座35千伏变电站、增容及修复6座35千伏变电站,新建或修复3条35千伏线路,全面修复、改造及新建灾区10千伏及以下设施,修复重建7个供电服务点。

  本月3日16时30分,云南省昭通地区发生6.5级地震,震中距离鲁甸县城20公里,震源深度12千米。灾害造成鲁甸县、巧家等电网资产受损,据统计,地震造成110千伏线路跳闸1条,10千伏线路跳闸15条,35千伏变电站停运3座,累计影响10个乡镇38412户用户用电。

  地震发生后南方电网第一时间做出快速响应,迅速调派应急人员参与抢险:震后2小时,鲁甸县城即恢复了正常供电;震中龙头山镇也于4日中午恢复通电。南方电网云南电网公司总经理薛武带队,组成工作组第一时间前往震中进行抗震救灾电力保通协调指挥工作;昭通供电局鲁甸供电公司抢修人员和前来支援的兄弟单位的59名抢修人员肩扛设备,徒步35公里赶赴震中……

  经过连日奋战,8月13日20时30分,南方电网全面恢复云南鲁甸地震灾区供电。据统计,截至8月17日8时,南方电网云南电网公司累计调派应急人员15443人次、应急车辆2089台次、应急发电车10台、应急发电机125台、高杆灯68台、低压供电套装18400套投入抗震保电已累计为153个灾民安置点7775顶帐篷接通了应急照明电源。同时,公司还在灾民安置点开展手机免费充电、用电咨询、发放安全用电须知手册等便民服务,为广大受灾民众及各方抢险人士提供便利。




负重徒步35公里赶赴震中

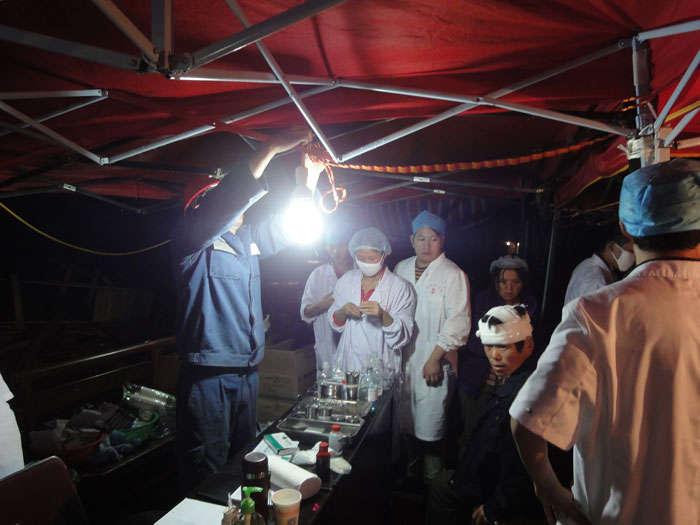

电网员工为医疗帐篷安装电灯,点亮帐篷,照亮生命


抢修人员坐在地上睡着了。马大昌-摄


南方电网公司在地震灾区设置了免费充电点。谢光辉 殷浩钦 摄


安置帐篷里通上了电。谢光辉 殷浩钦 摄


大云网官方微信售电那点事儿

责任编辑:叶雨田

免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
