亚洲最高风电项目全部风机吊装完成

2017-12-25 14:33:28 来源:SiemensGamesa 作者:汪占彪   点击量: 评论 (0)

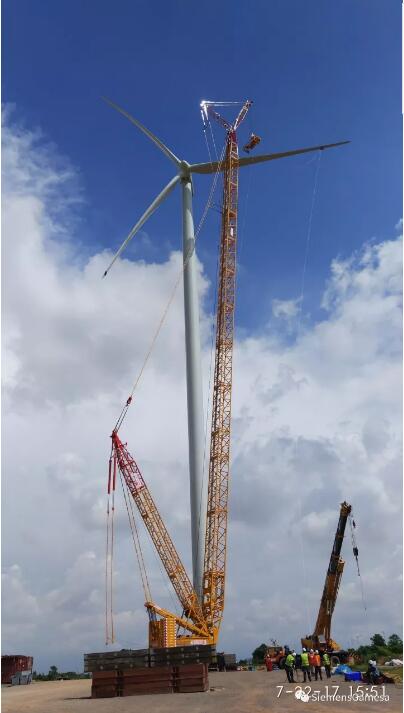

2月4日,亚洲最高风电项目全部风机吊装完成!该项目的完成标志着SGRE达成了又一新的里程碑。153米高塔筒的吊装带给了SGRE新的挑战,但项目团队出色地完成了任务,将这批亚洲最高风机成功安装在了泰国Sarahnlom

小编:我们看到了一些夜间吊装的照片,能否介绍一下背景,为什么要在夜间作业,夜间吊装面临哪些挑战?结果如何?

汪经理:在项目前期,由于一些原因导致项目进度滞后,风机吊装又恰逢泰国的雨季,经常会有雷雨天气,考虑项目的整体进度,业主要求7*24小时不间断吊装。夜间吊装面临最大的挑战是能见度低,即使照明措施再多也达不到白天的效果,只能保证起吊区域和人员作业区域的照明充足,吊装要时刻关注吊车及吊物不能与塔筒或其它物体相撞。另外一个挑战就是人员在晚上作业容易疲劳。我们现场工程师也分为白班和夜班,由于夜班要在晚上连续工作12小时左右,夜班结束后,我会安排现场工程师连续休息两个白天后才能继续工作,在吊装期间我们大概经历了四十来个夜班,直到在完成最后一台风机的吊装,项目没有发生一起安全事故。


小编:此项目吊装工期是多久呢?

汪经理:第一台风机从7月5日开始吊装,至12月4日凌晨最后一台风机吊装完成,历时152天。由于大风和雷雨的影响,有很多时候不能吊装作业,只能现场待命。
