国家能源局放宽太阳能热发电示范项目建成期限
5月22日,从国家能源局获悉,国家能源局印发《关于推进太阳能热发电示范项目建设有关事项的通知》(下文简称通知),旨在调整太阳能热发电示范项目政策,以适应示范项目实际发展情况。
放宽建设期限
通知提出,根据示范项目实际情况,首批示范项目建设期限可放宽至2020年12月31日。
早在2015年,太阳能热发电示范项目组织之初,共有109个项目申报,在一年后的2016年9月,从中优选出的20个示范项目的名单终得以公布。当时,国家能源局在2015年示范项目申报启动会上曾表示,如有放弃开发权的则由后续项目替补,但后续并未提供替补机会。说明了太阳能热发电示范项目名单中包含的20个项目是经过优选出来的,不能因为部分项目不干就把质量不好的项目替补上去,此举说明了能源局对太阳能热发电项目的重视。
2016年9月14日,《国家能源局关于建设太阳能热发电示范项目的通知》正式印发,入选20个项目,总计装机容量134.9万千瓦,其中包括9个塔式电站,7个槽式电站和4个菲涅尔电站,无碟式项目入围,项目分布在甘肃(9个)、青海(4个)、河北(4个)、内蒙古(2个)、新疆(1个)五地。
2016年,国家能源局在政策中明确提到:各示范项目应在2016年9月30日前完成备案,尽早开工建设,原则上应在2018年底前建成投产。当时,“原则上”三字所表达的含义值得玩味。其潜台词可能是:即使部分项目未能在2018年底前实现投产,如能提供正当的延期理由,仍有可能享受该电价政策支持。
众所周知,电力行业建设周期往往较长,政策上强制规定时间期限,项目在建设中如果勉强追赶政策期限,而缩短建设周期则往往容易造成工程质量下降,甚至出现重大安全事故。此次,能源局下发《通知》正是为了是政策适应工程实际情况,在合理的情况下放宽建成期限。
建立电价退坡机制
通知提出,建立电价退坡机制,《国家发展改革委关于太阳能热发电标杆上网电价政策的通知》(发改价格[2016]1881号)明确,2018年12月31日前全部建成投产的首批示范项目执行每千瓦时1.15元(含税)标杆上网电价。建立逾期投运项目电价退坡机制,具体价格水平由国家发展改革委价格司另行发文明确。
根据《关于调整光伏发电陆上风电标杆上网电价的通知》,2017年1月1日之后,一类至三类资源区新建光伏电站的标杆上网电价分别调整为每千瓦时0.65元、0.75元、0.85元。而太阳能热发电示范项目可享受1.15元/kWh的光热发电标杆电价。

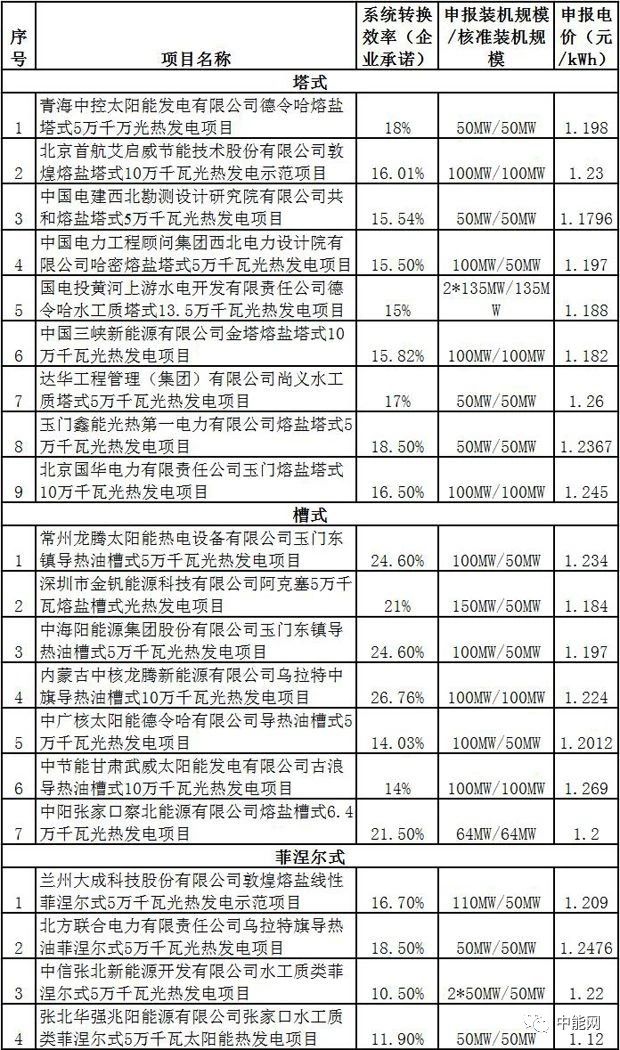

从上表可见,仅张北华强兆阳能源有限公司张家口水工质类菲涅尔式5万千瓦太阳能热发电项目的申报电价低于1.15元,有7个项目的申报电价在1.15~1.20元之间,另外12个项目的申报电价均在1.20元以上。最高为1.269元。在1.15元的上网标杆电价的支持下,各项目目前不会有主动放弃项目开发权的项目方,虽然这一电价低于绝大多数入围项目的申报电价。
建立建设内容调整机制
通知还提出,建立建设内容调整机制,为促进太阳能热发电产业发展,在不影响行业公平公正性的前提下,示范项目业主可对相关示范建设内容进行适当调整,相关调整应符合以下要求:
(1)股权结构变更需维持绝对控股方不变;
(2)建设场址变更范围位于同一县域范围内;
(3)储换热介质和技术参数调整需保证系统性能优化;
(4)相关企业协商一致的,可调整技术集成商;
(5)其他示范内容原则上不得调整。
建设内容调整须由企业报经省级能源主管部门组织技术支撑机构研究审定和履行相关程序,并于6月底前完成;省级能源主管部门需将示范内容调整批复情况及时报备能源局。
通知强调,建立项目退出机制,根据《国家能源局综合司关于光热发电示范项目建设有关情况的通报》,对通报中所列主动退出的示范项目,所在地省级能源主管部门要配合做好相关善后工作;对通报中所列逾期未报送建设承诺的示范项目,取消项目示范资格,不再享受示范政策;通报中所列承诺继续建设的示范项目投资企业,须按照通报中明确的计划开工时间和计划投产时间,同时落实安全生产责任和工程质量要求,确保示范项目建成投产。对于未按通报明确时限开工或投运的项目投资企业,将视情节轻重予以通报或限制参与后续太阳能热发电示范项目建设。
《通知》原文如下:
国家能源局关于推进太阳能热发电示范项目建设有关事项的通知
国能发新能〔2018〕46号
青海省、甘肃省、河北省、内蒙古自治区、新疆自治区发展改革委(能源局)、物价局,国家电网公司,各太阳能热发电示范项目投资企业:
2016年9月,我局印发《关于建设太阳能热发电示范项目的通知》(国能新能[2016]223号,以下简称《通知》),启动首批20个太阳能热发电示范项目建设。为落实示范项目建设有关要求,加快推进示范项目建设,确保实施效果,经商国家发展改革委价格司、基础司,现将有关事项通知如下。
一、统一思想,高度重视示范项目建设
首批太阳能热发电示范项目是我国首次大规模开展的太阳能热发电利用示范工程,是推动太阳能热发电技术进步和产业发展的重要举措,项目顺利建设运营对于示范引领产业发展意义重大。相关省级能源主管部门和各示范项目投资企业作为示范项目建设的责任主体,必须高度重视,突出目标导向,切实履行主体责任,认真做好示范项目各项工作,确保具备建设条件的项目按要求建成投产,发挥应有的示范引领作用。
二、多措并举,着力构建项目推进机制
(一)建立电价退坡机制
《国家发展改革委关于太阳能热发电标杆上网电价政策的通知》(发改价格[2016]1881号)明确,2018年12月31日前全部建成投产的首批示范项目执行每千瓦时1.15元(含税)标杆上网电价。根据示范项目实际情况,首批示范项目建设期限可放宽至2020年12月31日,同时建立逾期投运项目电价退坡机制,具体价格水平由国家发展改革委价格司另行发文明确。
(二)建立建设内容调整机制
为促进太阳能热发电产业发展,在不影响行业公平公正性的前提下,示范项目业主可对相关示范建设内容进行适当调整,相关调整应符合以下要求:(1)股权结构变更需维持绝对控股方不变;(2)建设场址变更范围位于同一县域范围内;(3)储换热介质和技术参数调整需保证系统性能优化;(4)相关企业协商一致的,可调整技术集成商;(5)其他示范内容原则上不得调整。建设内容调整须由企业报经省级能源主管部门组织技术支撑机构研究审定和履行相关程序,并于6月底前完成;省级能源主管部门需将示范内容调整批复情况及时报备我局。
(三)建立项目退出机制
根据《国家能源局综合司关于光热发电示范项目建设有关情况的通报》(以下简称通报),对通报中所列主动退出的示范项目,所在地省级能源主管部门要配合做好相关善后工作;对通报中所列逾期未报送建设承诺的示范项目,取消项目示范资格,不再享受示范政策;通报中所列承诺继续建设的示范项目投资企业,须按照通报中明确的计划开工时间和计划投产时间,同时落实安全生产责任和工程质量要求,确保示范项目建成投产。对于未按通报明确时限开工或投运的项目投资企业,将视情节轻重予以通报或限制参与后续太阳能热发电示范项目建设。
三、加强协作,多方联动形成工作合力
(一)我局将会同有关方面,严格《通知》规定及有关要求,对示范项目实施工作进行监督指导,建立健全和强化落实“退坡、调整、退出”三项工作机制和失信惩戒等制度,确保发挥首批项目行业示范引领作用。
(二)各示范项目所在地省级能源主管部门要及时开展项目建设推进工作,同时加强服务保障和组织协调,特别要做好与地方政府、电网企业的沟通协调工作,确保项目建设进度与质量效益。
(三)国家电网公司要按照《通知》要求,结合各示范项目明确的计划建设进度,及时开展配套电网送出工程建设,并提前研究示范项目投产后的并网运行方案,确保示范项目发电量全额消纳。
国家能源局
2018年5月18日
责任编辑:仁德财
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电
-
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
资本市场:深度研究火电行业价值
2020-07-09火电,火电公司,电力行业 -
国家能源局印发2020年能源工作指导意见:从严控制、按需推动煤电项目建设
2020-06-29煤电,能源转型,国家能源局
-
高塔技术助力分散式风电平价上网
2020-10-15分散式风电,风电塔筒,北京国际风能大会 -
创造12项世界第一!世界首个柔性直流电网工程组网成功
2020-06-29 清洁能源,多能互补,风电 -
桂山风电项目部组织集体默哀仪式
2020-04-08桂山风电项目部组织
-
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电 -
今后秦岭生态环境保护区内不再审批和新建小水电站
2020-06-29小水电,水电站,水电 -
3.2GW!能源局同意确定河北新增三个抽水蓄能电站选点规划
2020-06-29抽水蓄能,抽水蓄能电站,国家能源局
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
官司缠身、高层动荡、工厂停产 “保壳之王”天龙光电将被ST
2020-09-11天龙光电,光伏设备,光伏企业现状 -
央视财经热评丨光伏发电的平价时代到了吗?
2020-08-24储能,光伏储能,平价上网
