回头看——首批光伏领跑者示范基地是如何建成的?
大同,素有煤都之称,是我国北方重要的能源基地。然而长时间、大规模、高强度、粗放式的开采方式造成了高达1687平方公里的沉陷区,不仅影响当地居民的日常生活,还造成了产业转型难、生态恢复难。而这一状况因第一批光伏领跑示范基地的落户而发生了改变。
采煤沉陷区上“种太阳”
从大同市驱车行驶一个多小时,便来到了南郊区高山—云冈镇小窑头村附近,这里是大同中电辰光10万千瓦光伏领跑示范基地项目所在地。一路走来,这里人烟稀少,受采煤沉陷区的地质所限,唯一几处可见的房子,都是采用彩钢瓦搭建的简易房。
听随行人员说,这里的煤矿有的已经停产,有的还在开采中,当地村民已全部搬迁。中电辰光领跑示范项目就建在这些采煤塌陷区上,占地面积为3922亩。
大同中电光伏发电有限公司副总经理刘成槐介绍,“这个地区塌陷的特点与其他地区不同,别的地区大部分都是黄土土质,易出现大的塌陷区,形成地质灾害。而这里的土地底下属于岩层,虽然存在裂缝但没有大规模的塌陷,这也是可以建设光伏电站的基础。”
提起和光伏领跑者的缘分,还要追溯到2015年。当时,国家能源局联合工信部等部门推出了“光伏领跑者计划”,旨在通过市场提升中国光伏制造业发展,推动资源推动资源枯竭型城市转型,助力国内光伏产业升级。而大同采煤沉陷区大片可使用的土地、良好的光照资源和电力输出条件,成为最有竞争力的地区之一。同年6月25日,山西省大同市采煤沉陷区国家先进技术光伏示范基地成为能源局“光伏领跑者”计划首个被批准的项目。
中电大同辰光项目是山西大同采煤沉陷区光伏示范基地7个“领跑者”计划项目之一,该项目采取林光互补模式,由中电国际全额投资,总投资9.1亿元。

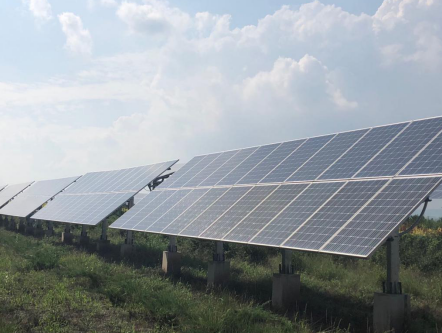

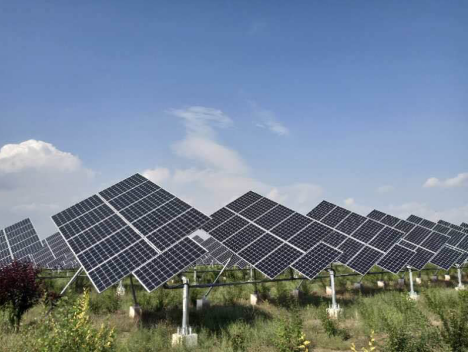

考虑到光伏项目所处的地势复杂,中电国际采用以组串式逆变器为主的设计方案,并全部采用效率达17.12%的单晶280WpPERC组件,这在当时是效率最高的组件。支架采用了包括固定铝合金支架、平单轴、斜单轴、双轴等国内五种主流支架产品,大同中电辰光项目成为了真正意义上的示范项目。
中电国际相关工作人员介绍,由于当时是光伏示范基地施行第一年,行业高效组件紧缺,各家中标企业几乎都遇到组件供应不及时的情况。与其他企业不同的是,中电国际采取了设计、施工一体化的模式,组件、逆变器两大核心部件由国家电投集团集中采购,并采取了先付款的方式确保组件供应。
领跑者中的领跑者
在准备工作就绪后,中电大同辰光领跑者项目于9月29日正式开工建设。大同政府曾经预想2016年4月30日左右能够并网一批项目,但是2015年的冬天,大同迎来了零下29度的历史最低气温,给施工带来了巨大的困难。
虽然距离项目建设已经过去2年多,但是回想起当年抢装的情景,项目的参与人员仍然记忆深刻。“当时最高的气温是零下18度,但是为了赶工期施工不能停止。中电国际提供了棉被、草甸、防冻剂等物资来保护混凝土桩,当时项目现场漫山遍野都是棉被,十分壮观。”
据了解,当时大部分企业熬不住寒冷的冬季,春节前一个月就撤出了现场,而中电国际和施工单位的员工们在现场打起了临时帆布篷,生火取暖进行作业。
挺过了漫长的冬季,2016年4月30日,中电国际大同中电10万千瓦光伏项目第一个全线完工。2016年6月18下午17点15分,实现了大同采煤沉陷区光伏示范基地第一个并网发电。这个评优竞选第一、第一个建设完工、第一个并网发电,“三个一工程”使中电大同辰光项目成为领跑者中的领跑者。
时光荏苒,如今光伏领跑者计划已经进行到第三批。在大同二期光伏发电应用领跑基地企业招标中,国家电投中标40万千瓦,取得该基地建设80%的份额。据了解,当前大同二期光伏领跑者项目已经开始打桩,正式进入施工阶段。
刘成槐感慨,“光伏产业在不断进步,当时17.12%是最高的组件效率,如今组件效率已经提升至20%左右,组件价格已经由4块多降为2块多,领跑者项目电价也从当时的每度0.95元降到现在的0.39元,领跑者计划在推动产业升级、促进平价上网上具有重大意义。”

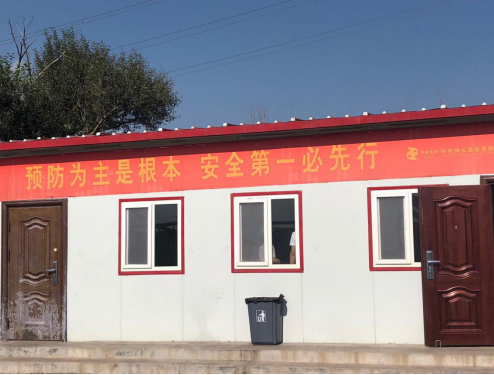

项目并网完成之后,后期的运维服务工作由中电国际的工作人员进行,这座简易的工作室,就是他们的“根据地”。

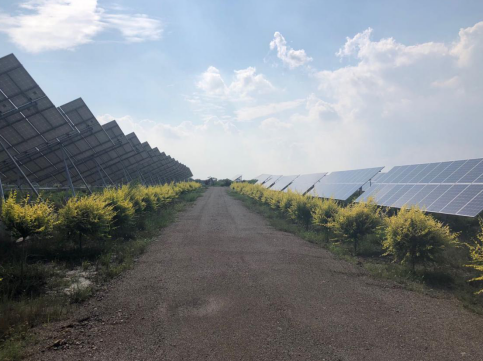

大同水资源短缺,在光伏板下种植的喜阴植物生长良好
责任编辑:蒋桂云
