博弈光伏电站下半场:价格战升级 盈利悬疑
但业内人士分析,这一乐观估计是建立在中上游原料合理估值的前提下。第三批领跑者实际上并未动工,EPC投资尚难以测算。目前上游特级料与一级料的价格维持在116-130元左右,维持着1-2%的跌幅,组件价格有所松动,为企业报价提供了“定心丸”。但是否会因下游需求的爆发而反弹还不得而知。此外,被国电投采用,也被寄予厚望的目前高效双面双玻组件价格仍在3元/W上下,半年后能否下降到2.5元/W还不得而知。
此外,从第一批已经建成的项目来看,虽然第三次领跑者各地政府都出台了丰厚的土地税费减免政策,青海格尔木和德令哈项目的优选方案中甚至免了土地税费,但对土地使用情况估值依然争议颇多。
对此,《能源》记者了解到,一般来说土地成本要看租金,支付周期,具体要看招标文件,实际上每个区域的土地使用价值千差万别。
“相比第一次领跑者当时采取的排号形式,第三次竞标的区块是指定的,但不同区块之间差异很大,譬如第一次领跑者中,部分土地存在深坑,中标企业仅仅填埋工作一项就花费百万之巨。”一位业内人士向《能源》记者透露。
也有人认为,在领跑者项目申报中,地方政府早已和企业捆绑到了一起,申报领跑者也意味着巨额的财务支出,多数领跑者申报城市在前期调研,土地规划上已经花费了上千万资金,这些资金可能都是未来中标企业的潜在成本,并不会在招标方案中体现。
动荡加剧
2月26日,位于西安曲江的温德姆酒店内,一场以“光伏硬科技”为主题的活动使得现场热闹非凡。这场到会的嘉宾中,有许多来自上游的硅料企业、电池制造商。会议现场,主持人热情洋溢的规划着光伏产业美好蓝图,但台下制造商们的窃窃私语中却充满了对行业发展的忧虑。
在保利协鑫能源控股有限公司副总裁吕锦标看来:“多晶硅、硅片、电池、组件,整个制造端在业主采购后,通过竞标采购厮杀,处于整体过剩的制造端压力山大,当然不同端的压力不一样,但整个制造业整合是动荡的。”
企业在硅片市场本身如果没有规模优势就很难立足,每年需要持续不停地技术改造和升级。作为单晶硅制造商,隆基股份今年已经四次下调单晶硅片价格,降至4.55元/片。仅在2月一个月内,单晶硅片价格的降幅就已达到12.5%。与此同时,多晶硅片同样处于下行趋势,价格跌破130元/公斤。硅片环节降价直接带动了下游电池片、组件价格的进一步下调。
目前光伏业内做组件的企业有200多家,在“越来越低”的价格要求下已经逼近组件的成本边缘。光伏硅料、电池片的采购通常以招标形式进行,招标结果往往是业主意志的体现,对于同质化严重的硅料、电池片来说,价格是组件商甚至业主考虑的主要原因,此外原料的价格根本上还是决定于下游的供求关系,以制造业为主的中上游生产商,在价格上并不具备决定权,是光伏产业“二八定律”的弱势一方。
然而,制造端的过剩并未阻挡上游硅料企业扩产的步伐。
2月28日,特变电工释放消息,其旗下控股企业新特能源拟投资40.65亿元,建设3.6万吨多晶硅项目,该项目建成后多晶硅总产能将达到6.6万吨/年。
阮少华认为:“随着光伏行业整体技术的进步,单位功率组件的硅料需求正在逐渐降低,未来硅料也大有供大于求之势。但目前来看新建的产能还没有完全释放,未来市场如何变化还是取决于市场需求,如果需求放缓,那么价格会降下来。如果还能保持一个高增长的态势,那么硅料依然会比较坚挺。”
值得关注的是,骤然火热的分布式突然井喷,在2017年总装机量已将近20GW。不过,相比动辄数十亿投资的集中电站,分布式带来的订单量或杯水车薪。
截至目前,地面电站装机容量的占比仍然远远高于分布式发电,终端市场相比之前并没有很大的增长,甚至还有所下降。硅料也将不可避免地走入供大于求的境地,竞争态势的突显或将只是时间问题。
命途多舛
即便在第三批领跑者招标之初,因招标规则的调整,业内已经预测到今年领跑者的电价竞争会比去年激烈的多。然而由于认准了低电价在投标中拥有绝对优势,第三批领跑者招标中的电价厮杀依然触目惊心。不过,引起业内哗然的华能0.39元/kWh、特变电工0.32元/kWh的最低电价最终都未能中标。
“固有的成见使各方忽略了一个关键环节,”在行业人士梁伟看来,撇开建设成本和运营等执行层面的因素,单就优选规则而言,并非在电价上拉开差距就能十拿九稳。
整体来看,与第二批领跑者相比,此次领跑者电价水平的降幅之大有目共睹。在第二批领跑者中,山西阳泉领跑基地的0.61元/kWh的中标电价已属最低电价,而根据第三批领跑者的中标结果,最低中标电价与当地的脱硫煤标杆电价只相差3.6分/kWh。
截至3月24日,除青海格尔木和德令哈两个基地外,其余8个应用领跑者基地的中标结果已全部公示。

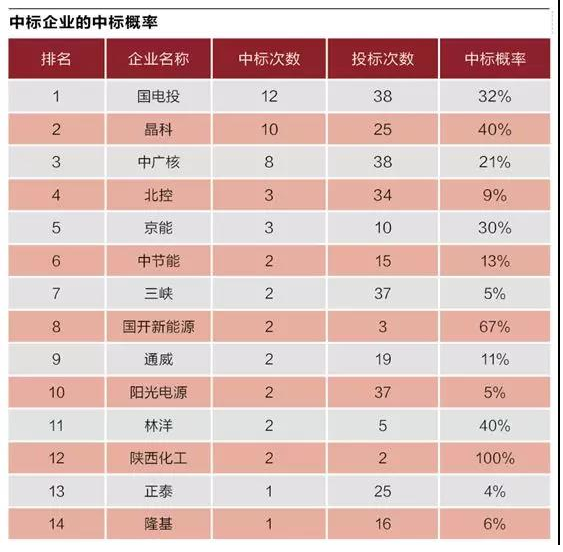

据统计,此次领跑者投标一共有52家企业参与,最终14家企业中标。其中,国电投、中广核、晶科三家企业最终包揽了71%的规模,共计容量2843MW。
而青海格尔木、德令哈光伏应用领跑基地的招标优选工作则被暂停,原因就在于前文所提到的土地费用。
此前在海西州政府发布的格尔木和德令哈两个应用领跑基地竞争优选方案中,对于土地税费,皆承诺“不征收城镇土地使用税和耕地占用税范围。”
3月15日,青海海西州基地临时通知各投标企业召开第三次优选答疑解惑座谈会。会上,要求各投标企业充分考虑建设成本、充分考虑政府承诺建设的费用。根据会上提出的整个基地相关土地费用,业内专家测算,以500MW为计,折合每瓦初始投资竟增加超过1元。
同时,青海海西州相关主管部门还要求,格尔木、德令哈两个基地共10个标段投标电价不低于0.45元/kWh。否则青海海西州人民政府将拒绝企业以任何形式的投资进入海西区域,为此海西州不惜放弃整体基地建设指标。
在这种情况下,3月17日,水电水利规划设计总院紧急下发《关于暂停青海格尔木、德令哈光伏发电应用领跑基地建设有关事项的通知》,“在确定格尔木、德令哈领跑基地是否按省政府相关文件征收城镇土地使用税政策、明确是否落实基地申报相关承诺之前”两基地企业竞争优选工作将被暂停,相关申报材料依法依规予以封存。
第三批领跑者基地所遇到的状况远不只于此。由于各种原因拖延,作为2017年领跑者项目的第三批一直到2018年才开标。而在大部分招标工作尘埃落定之后,依旧出现了种种问题。

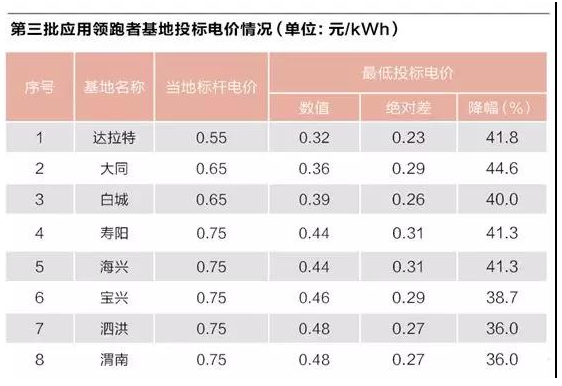

此前,大同二期领跑基地的申报最低电价0.36元/kWh,虽然不及此前达拉特出现的最低电价0.32元/kWh,但是大同二期的申报电价降幅为44.6%,在降幅上居8大基地之首。在最终其公示的中标结果中,5个项目的中标电价范围在0.40-0.45元/kWh。
然而,仅在大同二期领跑基地中标结果公示的三天之后,3月27日,国家能源局就发文否决了大同二期领跑者基地中标结果,要求山西发改委纠正相关问题。据文件所言,大同二期应用领跑者基地竞争优选中存在不按文件要求和评分标准打分,不按评优结果推荐公示入选企业等问题。
由上所见,第二批领跑者基地的并网进程不甚理想,而第三批领跑者的进度也并不容乐观。集中式光伏电站棋至下半场,中标企业能否成为真正赢家,尚难定论。
责任编辑:蒋桂云
-
