分布式光伏电站接入配电网有哪些要求?
地面电站的规模指标竞争已经白热化,越来越多的人把投资目标转向分布式光伏。投资光伏电站,必须跟电网公司打交道。分布式光伏接入配电网,与大型地面光伏电站接入自建的升压变电站差异很大。下面几项内容,是投资者应该了解的。
一、关于接入系统的基本定义

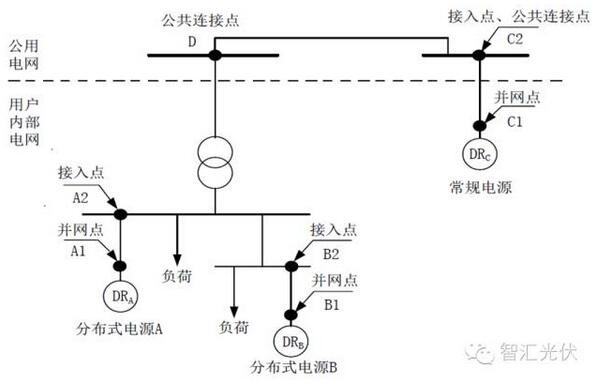

图1:分布式光伏接入点示意图
1.并网点
对于有升压站的分布式电源,并网点为分布式电源升压站高压侧母线或节点;对于无升压站的分布式电源,并网点为分布式电源的输出汇总点。如图所示,A1、B1点分别为分布式电源A、B的并网点,C1点为常规电源C的并网点。
2.接入点
指电源接入电网的连接处,该电网既可能是公共电网,也可能是用户电网。如图所示,A2、B2点分别为分布式电源A、B的接入点,C2为常规电源C的接入点。
3.公共连接点
指用户系统(发电或用电)接入公用电网的连接处。如图所示,C2、D点均为公共连接点,A2、B2点不是公共连接点。
4.接入系统工程
如图所示,A1—A2、B1—B2和C1—C2输变电工程以及相应电网改造工程分别为分布式电源A、B和常规电源C接入系统工程,其中,A1—A2、B1—B2输变电工程由用户投资,C1—C2输变电工程由电网企业投资。
5.专线接入
指分布式电源接入点处设置分布式电源专用的开关设备(间隔),如分布式电源直接接入变电站、开闭站、配电室母线,或环网柜等方式。
6.T接
指分布式电源接入点处未设置专用的开关设备(间隔),如分布式电源直接接入架空或电缆线路方式。
二、分布式光伏接入电网的要求

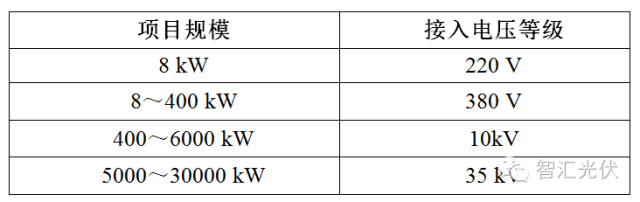

1、接入电压等级建议分布式电源并网电压等级可根据装机容量进行初步选择,参考标准如下:
表1:不同规模接入电压等级参考表
最终并网电压等级应根据电网条件,通过技术经济比选论证确定。若高低两级电压均具备接入条件,优先采用低电压等级接入。
2、电网给予分布式光伏的简化政策
1)分布式光伏发电项目可以专线或T接方式接入系统。
2)380V、10kV接入的分布式光伏发电可采用无线公网通信方式(光纤到户的可采用光纤通信方式),但应采取信息安全防护措施;
3)分布式光伏发电项目送出线路的继电保护不要求双重配置,可不配置光纤纵差保护。
4)分布式光伏发电项目调度自动化及电能量采集信息接入:380V、10kV接入的分布式光伏发电项目,暂只需上传电流、电压和发电量信息,条件具备时,预留上传并网点开关状态能力。
5)分布式光伏发电项目应在并网点设置易操作、可闭锁、且具有明显断开点的并网开断设备。
6)10kV及以下接入用户侧电源项目,不要求具备低电压穿越能力。
三、分布式电源接入申请

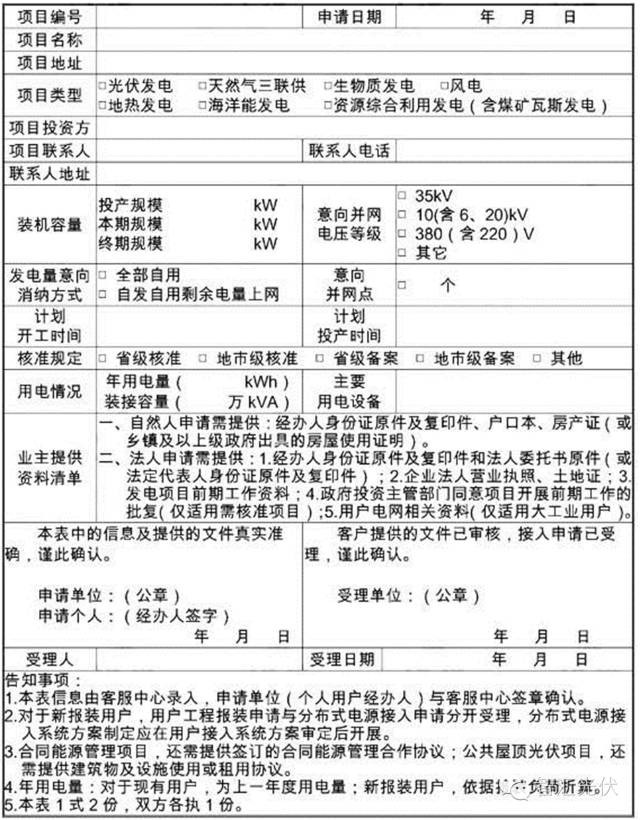

1、分布式电源接入电网申请表
表2:分布式电源接入申请表
2、接入系统方案的内容接入系统方案的内容应包括:
分布式电源项目建设规模(本期、终期)、开工时间、投产时间、系统一次和二次方案及主设备参数、产权分界点设置、计量关口点设置、关口电能计量方案等。
系统一次包括:
并网点和并网电压等级(对于多个并网点项目,项目并网电压等级以其中的最高电压为准)、接入容量和接入方式、电气主接线图、防雷接地要求、无功配置方案、互联接口设备参数等;系统二次包括:保护、自动化配置要求以及监控、通信系统要求。

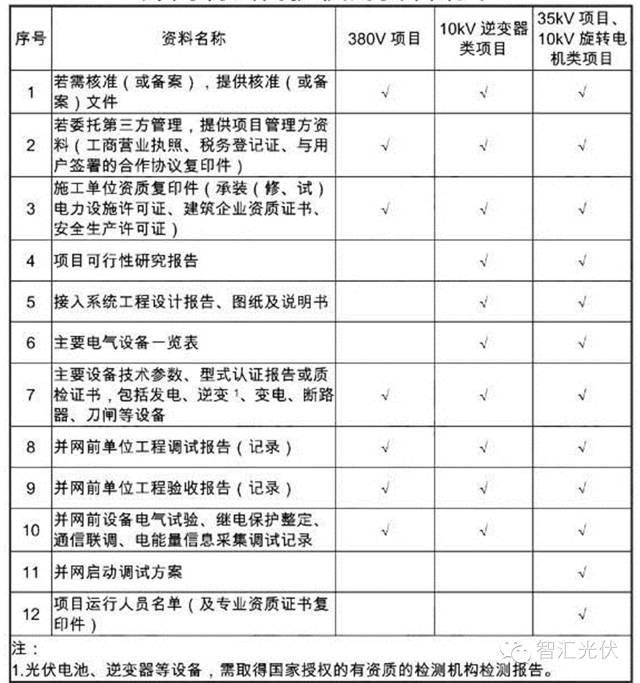

3、审查需提交的资料清单表3:35kV、10kV接入的分布式光伏接入系统工程设计审查需要提供的资料清单
四、分布式电源并网验收和并网调试申请

表4:分布式电源并网验收和并网调试申请表
表5:分布式电源并网验收和并网调试需提供的资料清单
