三大领跑者基地被叫停 背后原因令人深思

2018-03-29 10:58:04 大云网  点击量: 评论 (0)
近半个月来,全行业的目光基本都集中到了领跑者基地的投资企业竞争优选上面。目前,入选的十个应用领跑者基地全部已经完成了企业报名并发布...

近半个月来,全行业的目光基本都集中到了领跑者基地的投资企业竞争优选上面。目前,入选的十个应用领跑者基地全部已经完成了企业报名并发布了申报文件通知,其中寿阳、渭南、海兴、白城、泗洪、达拉特旗、宝应七个领跑者基地的投资企业评优结果已经出炉,中标结果方面,国电投中标6个项目,中广核中标5个项目、晶科中标4个项目。

三大领跑者基地被叫停 背后原因令人深思

但是代表着行业的标杆的领跑者项目此次似乎并不一帆风顺。十个应用领跑者基地中,大同、格尔木、德令哈三个基地后续工作的暂停让领跑者项目蒙上了一层阴影。

27日,国家能源局发文否决大同二期领跑者基地中标结果的新闻刷爆了朋友圈,联系之前青海格尔木、德令哈两个领跑基地被暂停。第三批领跑者项目的十个应用领跑者基地之中已经有三个基地被叫停,到底出现了什么问题?

山西大同:未按规定开展企业竞争优选工作

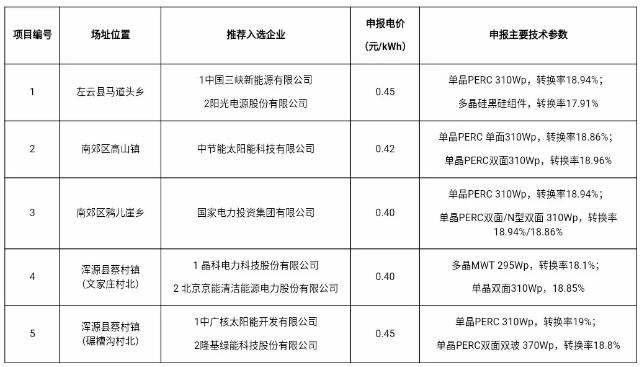

根据相关公告,大同市于3月16日对申报企业的报价信息进行了公示,并于3月24日发布了各项目的推荐投资企业名单。详情如下:

三大领跑者基地被叫停 背后原因令人深思

由以上结果可知,在大同领跑者基地包含的五个小项目中,三峡新能源与阳光电源、晶科电力与北京京能清洁能源、中广核与隆基绿能俱为联合中标,中节能、国电投独力中标。中标价格从0.40-0.45元/千瓦时不等。

3月27日,国家能源局突然发文否决大同二期领跑者基地中标结果,通知表明,之所以暂停该基地企业竞争优选等工作,不认可该基地3月24日的公示内容,主要是因为大同二期光伏发电应用领跑基地未按国家政策以及领跑基地建设相关规定和要求开展企业竞争优选工作。

未按相关政策及规定和要求开展企业竞争优选工作,这是大同二期领跑者基地被叫停的原因。这是一个让人出乎意料的结果,说明24日公布的中标名单是在不合规的情况下确定的,至于其中到底隐藏什么黑幕,外界无法得知。但是通知还特意提到:为促进寿阳应用领跑者基地及长治技术领跑者基地竞争优选工作顺利启动开展,确保不走样、不变味、不跑偏,请山西发展改革委加强组织领导和监督管理。

三大领跑者基地被叫停 背后原因令人深思

其中寿阳及长治是山西另外两个领跑者基地(长治为技术领跑者基地)。由此可见,如果此次竞争优选中存在的问题没有及时指出,那寿阳及长治两个领跑者基地也很有可能会存在不合规开展企业竞争优选工作的问题,所以需要特别提及。其他地区并没有类似的情况,可见山西省的企业竞争优选工作存在较大的漏洞,如不加以指正,错误可能会一直存在。

有业内人士认为,中标电价相对偏高是此次大同二期领跑者基地企业竞争优选被否的主要原因。根据国家能源局下发的《光伏发电应用领跑基地企业优选标准指南》,决定一个企业能否中标的指标(打分项)包括投资能力、业绩水平、技术与产业先进性、技术方案、上网电价,其中以上网电价占比(35%)最高。

虽然企业所报的电价并不是中标与否唯一的影响因素,却是最重要的影响因素。在此情况下,已出企业评优结果的其他7个基地中的33个项目中有21个项目以最低价中标,而24日大同二期领跑者基地公布的中标情况,主要以所在项目的第三低价和第四低价中标。如此反常的现象令人生疑。

国家能源局在通知中对于山西发改委表示:请认真调查核实相关问题,对照国家政策和基地建设相关要求,对存在问题立即予以纠正,并将有关情况报告我局,我局将严格按照国家有关政策和光伏发电领跑基地建设相关要求予以处理。

青海格尔木、德令哈:相关政策不够明确

3月17日,水电水利规划设计总院发布通知暂停了青海格尔木、德令哈光伏发电应用领跑基地企业竞争优选等工作。

而给出的理由是不确认这两个基地是否按省政府相关文件征收城镇土地使用税政策,不明确能否落实基地申报相关承诺。

三大领跑者基地被叫停 背后原因令人深思

根据《光伏发电领跑基地竞争优选标准》,各省市及区域申报领跑者基地的指标(打分项)分别为:太阳能资源及利用率、土地使用及成本、接网及送出工程、政策与效果、基地综合社会效果。其中土地使用及成本及政策与效果两项分别占到25%及15%的比重,是一个区域能否有资格建设领跑者基地的重要指标。

在土地使用及成本项中,承诺基地全部不征收城镇土地使用税和耕地占用税的得10分;城镇土地使用税征收部分超过总用地面积每超过5%减5分。

而在政策与效果项中,承诺按要求落实基地竞争,不对入选投资企业提出增加企业成本和额外要求的得2分。

由水电水利规划设计总院的通知发现,青海两个基地或许在土地使用税方面不够确定,然后可能没有落实相关承诺,导致项目工作被暂停。

通知最后还表明,待两基地相关政策明确后,将严格按照国家有关政策和光伏发电领跑基地建设相关要求予以处理。

小结

以上可以发现,三个领跑者基地存在的问题基本是地方的问题。与当地的政策、环境有很大关系。山西可能存在不正当的竞争内幕,而青海的领跑者项目在实行过程中可能遇到了地方性的阻碍。这两个地区出现的问题都不小,不公平的竞争需要杜绝,而一个地区如果不按照承诺来支持领跑者项目的建设,将会对整个领跑者的体系形成极为负面的影响。

三大领跑者基地被叫停 背后原因令人深思

问题是发现了,最后怎么处理又是另外一回事。第三批领跑者项目与前两批很大的不同点在于增加了监管惩罚措施的同时,也增加了奖励机制,如果这三个基地的领跑者项目建设最终受阻,项目拖延或许还是小事,能否继续保有领跑者项目都将成问题。
