光伏项目调试并网阶段电网资料审核清单
地面光伏电站地面光伏电站项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《地面光伏电站调试并网阶段报资清...
地面光伏电站
地面光伏电站项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《地面光伏电站调试并网阶段报资清单》。
第一阶段:调度命名阶段

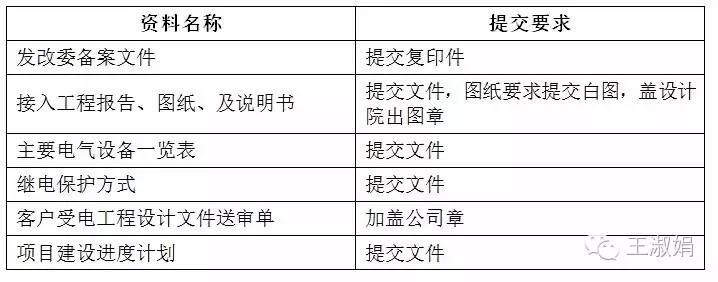

对接部门:系统处

第二阶段:调度标识及账号配置阶段
对接部门:计划处

材料:光伏项目场站新并网光伏发电单元的调度标识及基础信息采集表。
要求:调度处设备命名后报。报送方式:电子版报计划处公共邮箱
第
分布式光伏项目
分布式光伏项目并网时,电网要求提供的审核资料会有所差异。本文介绍了某省电网公司要求的《分布式光伏项目调试并网阶段资料审核清单》。
一、并网前的资质审查

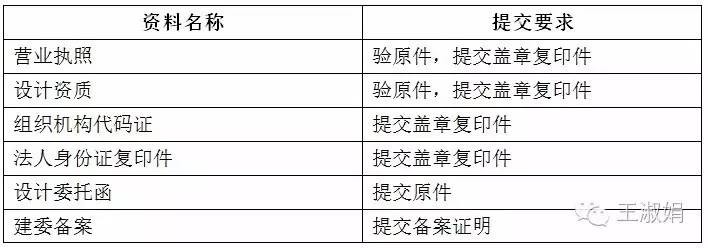

1、设计院资质审查

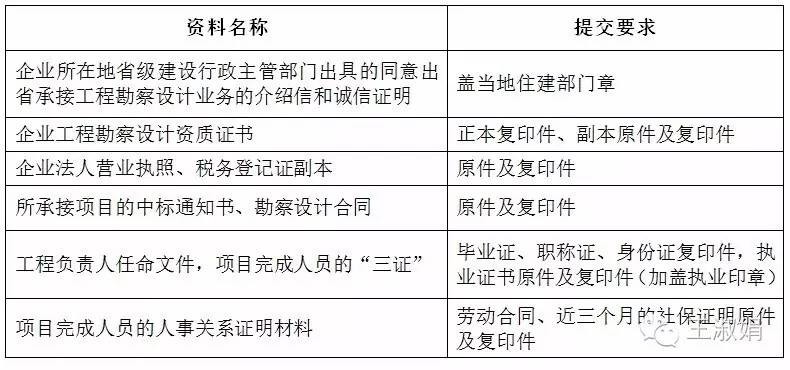

2、建委备案资料审查
3、设计审查

4、施工单位资质审查

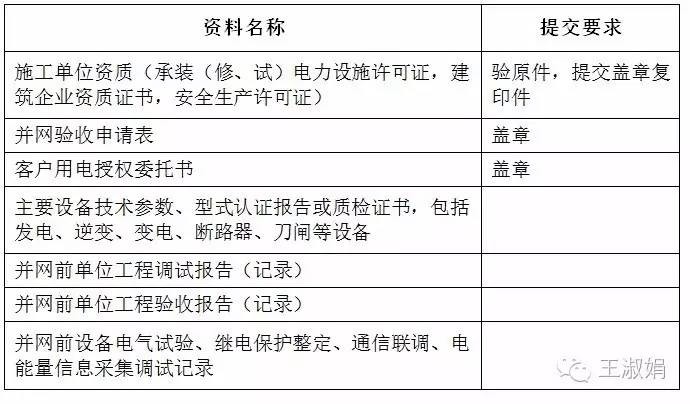

二、并网验收申请
