老挝南塔河1号水电站2号机一次启动成功

2018-08-31 11:19:33 中国电建  点击量: 评论 (0)

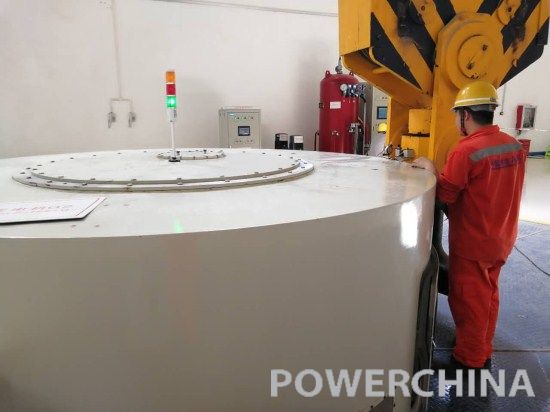

8月28日,老挝南塔河1号水电站2号机组一次性启动成功,过速试验顺利完成。

8月28日,老挝南塔河1号水电站2号机组一次性启动成功,过速试验顺利完成。

当天下午,老挝南塔河1号水电站2号机组一次性启动成功(转速100%),瓦温稳定后, 19时16分,机组过速试验完成(额定转速155%机械过速动作,最高转速达到额定转速158%)。

南塔1号水电站位于老挝北部湄公河左岸支流的南塔河上,距湄公河汇合处62千米,共布置3台混流式水轮机组,单台机容量为56兆瓦,总装机容量为168兆瓦。2号机在未配重的情况下,上导最大摆度0.18毫米,下导最大摆度0.144毫米,水导最大摆度0.045毫米,振动、摆度、各部位轴瓦温度运行至稳定后,瓦温及温差均满足设计规范要求,机组运行平稳。

继8月17日1号发电机组一次性启动成功后,2号机发电机组启动成功,为今年3台机组按期并网发电奠定了坚实的基础。
