柬埔寨桑河二级水电站7#机组导水机构吊装

2018-07-23 16:32:21 中国电建  点击量: 评论 (0)

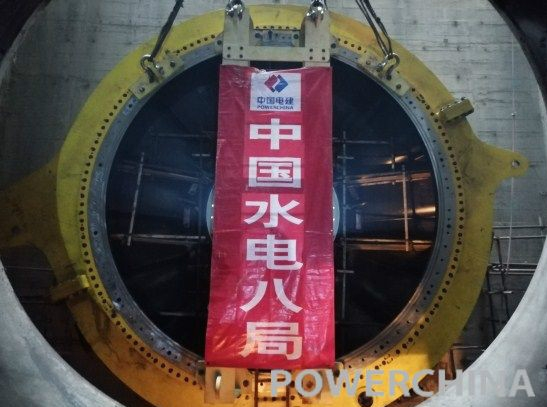

当地时间7月14日上午,由中国水电八局承建的柬埔寨桑河二级水电站7 机组导水机构顺利吊装,为7 机组投产发电奠定了基础。

当地时间7月14日上午,由中国水电八局承建的柬埔寨桑河二级水电站7#机组导水机构顺利吊装,为7#机组投产发电奠定了基础。

导水机构是灯泡贯流式水轮发电机组的主要过流部件之一,是运行中控制进入机组的水流方向和大小的装置,对整个机组运行的稳定性和安全性至关重要。针对灯泡贯流式机组导水机构吊装尺寸大,重量重,与管型座组合难度大的特点,项目部组织专题讨论会,总结前六台机组导水机构成功吊装的经验,仔细分析吊装过程,对每一个吊装步骤进行模拟、核算,同时成立了大件吊装组织机构,并对参加吊装及安装的作业人员进行了详尽的安全技术交底。

桑河二级水电站位于柬埔寨王国上丁省境内的桑河干流上,是柬埔寨境内规模最大的水电工程,电站装机容量400兆瓦,共布置8台单机容量为50兆瓦的灯泡贯流式水轮发电机组,多年平均发电量 19.70亿千瓦时。此次吊装的导水机构外环最大直径8250毫米,内环最大直径3924毫米,导水机构翻身吊装高度约9000毫米,起吊总重量约131吨。

目前,桑河二级水电站1#-5#机组已顺利投产,6#机组充水试验、首开及过速已顺利完成,按启委会要求,6#机组于7月16日开始涉网试验,预计7月25日前即可投产。
