长龙山抽水蓄能电站地下厂房岩壁吊车梁混凝土浇筑完成

2018-06-26 14:30:30 三峡上海院  点击量: 评论 (0)
2018年6月14日,长龙山抽水蓄能电站地下厂房岩壁吊车梁全部浇筑完成,标志着长龙山电站建设关键线路上的又一重要节点目标顺利实现,为地下厂房下部开挖奠定坚实基础。

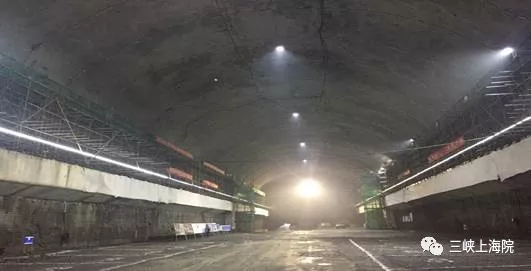

2018年6月14日,长龙山抽水蓄能电站地下厂房岩壁吊车梁全部浇筑完成,标志着长龙山电站建设关键线路上的又一重要节点目标顺利实现,为地下厂房下部开挖奠定坚实基础。厂房岩壁吊车梁上下游全长422.4m,梁高2.62m,梁面宽1.95m,共分36仓浇筑,设计混凝土工程量1887m³,钢筋制安376.7t。混凝土施工采用承重排架+多卡模板+酚醛模板的施工方法。

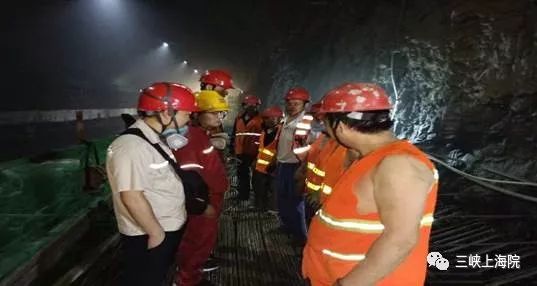

为打造长龙山抽水蓄能电站精品工程,东华公司和三峡发展长龙山联合体监理部高度重视岩壁吊车梁混凝土施工,成立了QC小组,严格控制混凝土浇筑质量。自开浇以来,监理部开展了“验仓、旁站监理示范,原材料、工序质量联合检验评价,一仓一交底,一仓一总结”等系列活动,整个活动起到了良好效果。同时混凝土浇筑严格执行“三检制”、工序验收制、仓面设计审批制、埋件会签制(包括土建埋件及监测仪器)等规章制度。通过全员从各环节、各工序进行全过程的无缝监控,不断优化改进施工工艺,提高混凝土施工质量,实现了外光内实的质量控制目标,在浇筑期间进行了3次裂缝普查,目前尚未发现混凝土裂缝。

在后续工作中,监理部将继续以更高的标准和要求做好质量、安全、进度和文明施工管理工作,确保承监项目各项管控目标达到优良标准。

大云网官方微信售电那点事儿

责任编辑:继电保护

免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
