记实 | 国内首台安萨尔多6F机组完成点火吹管
2018年6月25日19时19分,华电江门项目#1机组点火吹管圆满完成,标志着国内首台安萨尔多6F燃机整套启动已进入倒计时阶段,目前吹管后的系统恢复工作紧锣密鼓进行中,28日即将迎来机组整套启动试运行前的电力质量监督检查。
为了确保国内首台安萨尔多6F燃机的安装调试质量,业主、设计、监理、安装、调试、厂家都派出了精兵强将,重点盯守江门燃机项目。2017年7月,两台燃机就位后,代表湖南火电转动机械安装最高水准的“张名江流动工作站”入驻江门项目,潜心钻研燃机安装各个工序,逢山开路,逢水架桥,攻克了燃机安装过程中的一个又一个难题。上海电气派出了专业的现场服务团队,从设计、供货到安装指导、调试配合,提供了优质的技术支撑和服务保障。
6月是江门项目硕果累累的丰收月,6月1日,一号燃机首次点火成功;6月14日,一号燃机冲转定速顺利完成;6月25日,一号机组完成点火吹管工作。月底完成整启监检后,朝着下一步的汽机冲转、整启并网、72+24小时试运既定目标继续前进!
江门:一号机组燃机首次点火成功
6月1日,江门项目一号机组燃气轮机调试工作完成,首次点火成功,所有设备工作正常,指标优良。
照片提供 曲增(上海电气)
为确保华电江门项目燃机点火的顺利完成,各单位团结协作,目标一致,密切配和,江门项目部会同上海电气、华南调试院、监理、业主多点监测,积极巡视,确保各部位数据正常。点火之前,各单位汇聚在试运指挥部积极讨论并制定切实可行的点火方案、操作步骤、应急预案、安全防护措施等,对相关设备进行仔细隐患排查。点火期间,相关区域设立隔离警示标识,并由安保人员进行各部位监守,防止无关人员进入点火设备区域,避免事故发生。点火之后,试运指挥部毫不放松,紧接着安排燃机冲转等后续调试事宜,项目部齐心协力,努力推进项目前行。
刘虎(湖南火电)
江门:一号燃机冲转定速顺利完成
6月14日18时,江门项目1号燃机冲转定速顺利完成,各项运行参数优良,标志着国内首台安萨尔多6F燃机机组具备投产条件,标志着湖南火电建设公司在燃机机组安装领域取得了巨大的成功。

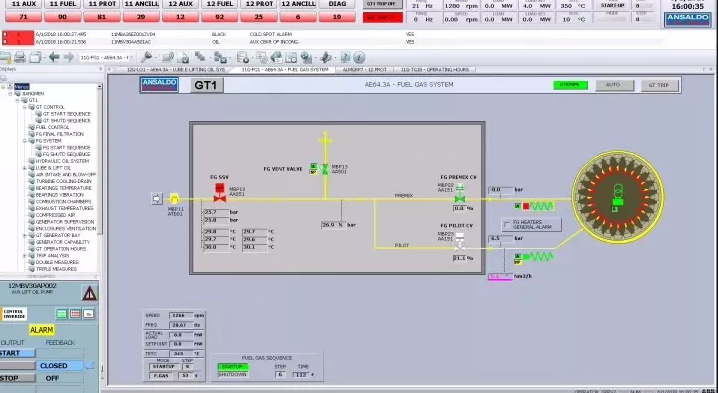

燃机定速排气温度画面 曲增(上海电气)
江门项目1号燃机型号为AE64.3A,配备齿轮箱,燃机额定转速5400rpm,发电机转速3000rpm,单轴环形燃烧室,冷端驱动。冲转初期,通过SFC设备使发电机变成一个电动机驱动燃机至4320rpm,转动的燃机转子是外界气体的动力,气体通过转轴上压气机叶片进入燃烧室与天然气混合燃烧,在透平端做功使热能转换为机械能。在转速达到4320rpm时,SFC自动脱开,通过燃机驱动发电机转动。
燃机定速瓦温画面曲增(上海电气)
燃机定速振动画面曲增(上海电气)
责任编辑:售电小陈
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电
-
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
资本市场:深度研究火电行业价值
2020-07-09火电,火电公司,电力行业 -
国家能源局印发2020年能源工作指导意见:从严控制、按需推动煤电项目建设
2020-06-29煤电,能源转型,国家能源局
-
高塔技术助力分散式风电平价上网
2020-10-15分散式风电,风电塔筒,北京国际风能大会 -
创造12项世界第一!世界首个柔性直流电网工程组网成功
2020-06-29 清洁能源,多能互补,风电 -
桂山风电项目部组织集体默哀仪式
2020-04-08桂山风电项目部组织
-
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电 -
今后秦岭生态环境保护区内不再审批和新建小水电站
2020-06-29小水电,水电站,水电 -
3.2GW!能源局同意确定河北新增三个抽水蓄能电站选点规划
2020-06-29抽水蓄能,抽水蓄能电站,国家能源局
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
官司缠身、高层动荡、工厂停产 “保壳之王”天龙光电将被ST
2020-09-11天龙光电,光伏设备,光伏企业现状 -
央视财经热评丨光伏发电的平价时代到了吗?
2020-08-24储能,光伏储能,平价上网
