五河:锅炉承台基础砼浇筑提前完成

2018-06-11 17:16:58 大云网  点击量: 评论 (0)

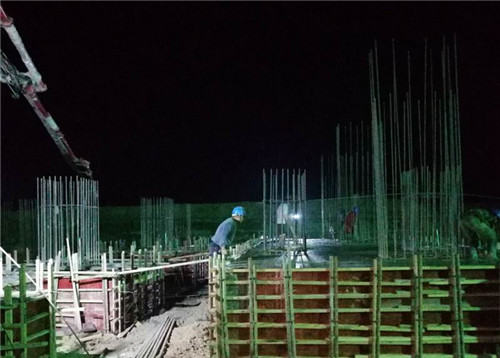

6月7日,五河项目锅炉承台基础砼浇筑砼完成,比原计划提前15天。锅炉基础承台砼浇筑放量230立方米,原计划于2018年6月下旬开始浇筑。6月初

6月7日,五河项目锅炉承台基础砼浇筑砼完成,比原计划提前15天。

锅炉基础承台砼浇筑放量230立方米,原计划于2018年6月下旬开始浇筑。6月初项目部组织专业及合作队伍进行了砼筑前的策划,并联合总包、业主,监理对混凝土供应商进行联合检查,从搅拌站资质、原材料、运输车辆应急措施等方面进行全面评价,同时,项目部对施工计划重新了进行科学安排,以确保该任务提前完成。交底会上,项目部对砼浇筑的原材料供应,各道工序质量控制要点,安全注意事项,人员值班制度,后勤保障措施等内容行详细交底,做到从管理人员到现场各工种作业人员熟悉作业流程,掌握每道工序的施工作业方法及质量控制标准。

锅炉承台基础砼提前浇筑完成,给锅炉基础短柱施工奠定基础,为锅炉钢架吊装的提前开展提供了保证。
