26亿!杭州垃圾焚烧项目尘埃落定 准DBO引关注
近期,关注固废产业的小伙伴大概都被一个几年不遇的大项目吸引了眼球:杭州临江环境能源工程,5200吨的日处理量,坐标杭州,而且建设投资还是政府买单,运营还外包两年,可谓一立项就成了行业人士的心头好。
2018年初,该项目选址完成,开始招标。据悉,杭州临江环境能源工程项目,位于杭州大江东循环经济(静脉)产业园,建设设计能力为日处理生活垃圾5200吨,六台日处理870吨垃圾的炉排焚烧炉,六台次高压余热锅炉,三台45MW次高压凝汽式汽轮机及三台45MW的发电机。
作为一个巨量级项目,该项目的配置相当豪华:每条生活垃圾焚烧线配备完整的上料--焚烧--余热回收锅炉—烟气处理和控制设备,垃圾经焚烧后余热发电、能源回收、残渣综合利用且达到国家或行业规定的排放标准,并产生较好的社会经济效益。招标文件显示,该项目最高投标限价为27.39亿元,委托运营服务垃圾处理费综合单价最高限价为146元/吨。对于垃圾焚烧项目来说,也是相当大手笔。

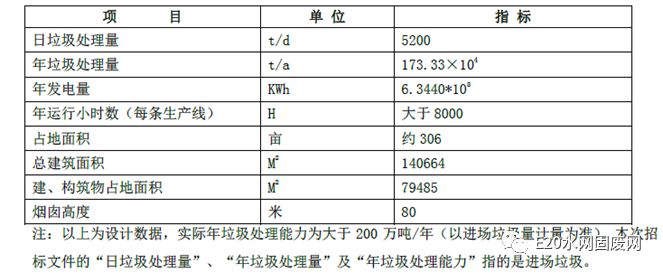

建设规模
除豪华配置外,该项目的地段也非常豪华,地处长江三角洲城市群中心城市之一,有钱有势有机会。在这个豪华地界,项目创新性地采用了零融资的市场化手段,采用EPC+O/类DBO的模式,用政府自有资金完成项目,确保项目质量。EPC建设完成后,有6个月6个月试运行服务及最终验收后2年的委托运营服务。2年的委托运营属于EPC工程交付后的优化,附加的2年委托运营给为项目正式运营打下的坚实的基础,为后期长期稳定运营提供保障。

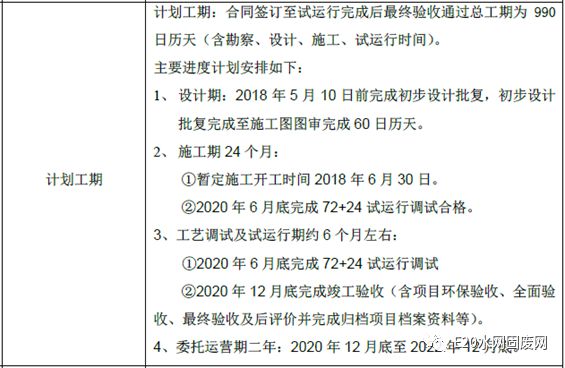

计划工期
广义上说,政企合作包括带有融资功能的BOT(建设—经营—转让)、TOT(移交—经营—转让)、股权合作等,也包括不带有融资功能的DBO(设计—建设—运营)、委托运营等多种模式。其中,DBO(Design-Build-Operation),是指将市政基础设施的设计、建造和长期运营整合在一起委托给承包商实施的一种项目模式。
E20研究院认为,与目前国内大部分PPP项目采用的BOT模式相比,类似DBO的融资属性低,在以绩效为导向的规范化时代,DBO模式可能更符合提高公共供给质量和供给效率的要求,有待各界深入探讨和探索实践。
如今,历经一次流标、二次招标,经过激烈的竞争角逐,这个备受关注的项目终于解开面纱,等来“有缘人”:5月7日,杭州临江环境能源工程设计采购施工(EPC)总承包项目公布中标结果,这个体量巨大的垃圾焚烧项目最终花落康恒环境。
据悉,该项目最终中标价格为26.20亿元,中标工期为967天,项目将于近期开工,2020年底竣工。
责任编辑:售电小陈
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电
-
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
资本市场:深度研究火电行业价值
2020-07-09火电,火电公司,电力行业 -
国家能源局印发2020年能源工作指导意见:从严控制、按需推动煤电项目建设
2020-06-29煤电,能源转型,国家能源局
-
高塔技术助力分散式风电平价上网
2020-10-15分散式风电,风电塔筒,北京国际风能大会 -
创造12项世界第一!世界首个柔性直流电网工程组网成功
2020-06-29 清洁能源,多能互补,风电 -
桂山风电项目部组织集体默哀仪式
2020-04-08桂山风电项目部组织
-
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电 -
今后秦岭生态环境保护区内不再审批和新建小水电站
2020-06-29小水电,水电站,水电 -
3.2GW!能源局同意确定河北新增三个抽水蓄能电站选点规划
2020-06-29抽水蓄能,抽水蓄能电站,国家能源局
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
官司缠身、高层动荡、工厂停产 “保壳之王”天龙光电将被ST
2020-09-11天龙光电,光伏设备,光伏企业现状 -
央视财经热评丨光伏发电的平价时代到了吗?
2020-08-24储能,光伏储能,平价上网
