最新|三项电力行业热电联产项目信息
最新电力行业项目信息。
(来源:微信公众号“中能联合cceup”)
项目详细介绍
1.项目建设背景:
根据国家要求,本工程的建设需要采用国内先进且运行成熟可靠的技术,同时配套先进的环保措施,保证各项污染物的达标排放,项目的建设符合公司和当地的发展具有循环经济特色、产业发展与环境协调的现代化工业园区的规划理念;
2.项目建设内容:
内蒙古准格尔旗煤炭清洁高效综合利用示范项目动力岛—2×350兆瓦热电机组自备电厂项目;
3. 生产工艺路线:
利用煤燃料燃烧时产生的热能,通过发电动力装置转换成电能的一种发电方式;
4. 项目建设地点:
内蒙古鄂尔多斯市准格尔旗大路工业园区西工业基地;
5. 项目社会效益:
该项目建成后,能够提高公司的经济效益,增强企业的市场竞争力,增加当地的就业机会,具有较好的经济效益、环境效益及社会效益。
项目各项建设进度详细说明
(一) 资金情况:
项目总投资达35亿元,资金由业主自筹,目前资金正在筹措中;
(二)手续进展:
a.业主单位工商局注册情况:建投通泰投资有限公司于2013年08月09日注册成立;
b.参建业主单位职责划分:建投通泰投资有限公司是河北建设投资集团有限责任公司的全资子公司;
c.红线图完成情况:用地红线图已批复;
d.工程用地规划许可及工程施工许可办理情况:项目已办理工程用地规划许可证,还未办理工程施工许可证;
e.安评、环评、能评办理情况:已办理安评、环评、能评等手续;
f.审批进度:正在等待国家核准,项目进展缓慢;
(三)设计情况:
项目只做了可研设计,可研设计已完成,设计单位有待核实;
(四)采购情况:
a.采购时间及采购计划:将根据项目前期工作完成进度安排采购计划;
b.采购方式及合作模式:计划采用公开招标的方式;
c.预计需求设备:汽轮机、发电机、电气设备等;
(五)土建、安装情况:
施工单位考察时间将根据设计进度制定考察计划。

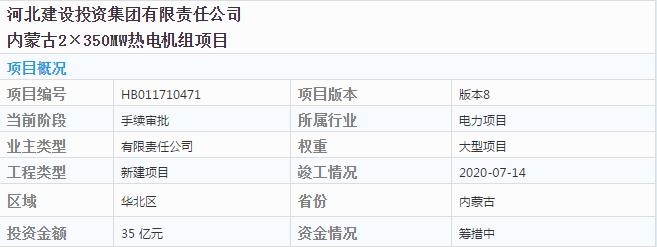

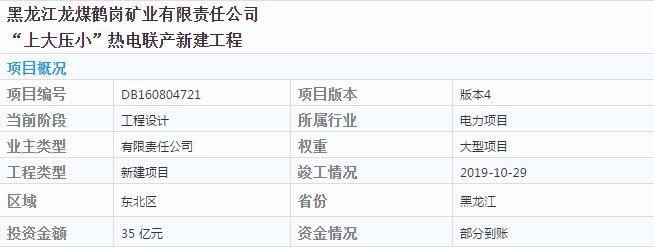

项目详细介绍
1.项目建设背景:
本项目的建设符合国家产业政策,选址合理,得到当地政府的大力支持,工程的建设体现了经济、社会和环境三方面效益的统一;
2.项目建设内容:
主体工程包括2台1110t/h超临界循环流化床锅炉、2台350MW抽凝汽式发电机组。公用工程包括输煤系统、燃烧系统、热力系统、除灰渣系统、电力接入系统(220KV升压站)、供排水系统、化学水处理系统、空压站、制氢站、冷却塔等。储运工程包括新建4座全封闭贮煤筒仓、1座容积为1340立方米的石灰石筒仓、2座单库容积为1500立方米的渣仓、2座单库容积为3000立方米的灰库、1座容积为3000立方米的石膏储仓、1座容积为90立方米的尿素间、13万平方米的事故灰场、1座40平方米的危废暂存间;
3.生产工艺路线:
利用将原煤破碎后,送入锅炉中燃烧,转换为热能,把水加热成高温、高压蒸汽,然后再由水蒸气推动发电机来发电;
4.项目建设地点:
黑龙江省鹤岗市工农区;
5.项目社会效益:
项目建成后可以提高工农区的电源供应保障能力。
项目各项建设进度详细说明
(一)资金情况:
项目投资35亿元,企业自自筹,项目资金部分到账;
(二)前期筹备工作进展:
a.业主单位工商局注册情况:黑龙江龙煤鹤岗矿业有限责任公司于2014年10月29日在鹤岗市工商行政管理局注册成立;
b.工程用地规划许可及工程施工许可办理情况:工程用地规划许可已办理,工程施工许可未办理;
c.安评、环评、能评办理情况:环评已办理;
(三)设计相关工作展开情况:
a.委托设计单位及委托内容:中国能源建设集团辽宁电力勘测设计院有限公司负责设计工作;
b.设计进展情况介绍:正在进行初步设计;
(四)设备购置情况介绍:
a.采购时间及采购计划:根据项目进展决定设备采购时间;
b.采购方式及合作模式:公开招标;
c.预计采购设备:循环流化床锅炉、背压式汽轮机、汽轮发电机组等
(五)工程进度安排:
施工及安装单位未确定。

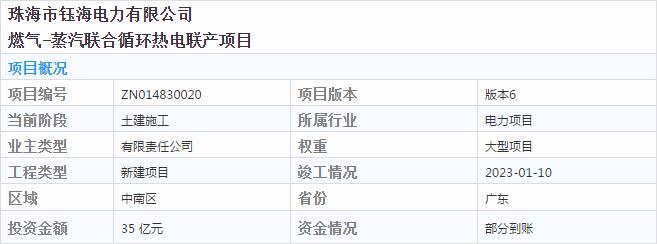

项目详细介绍
1.项目建设背景:
公司致力于实现可持续发展,认真贯彻国家能源战略,以科学发展为主题,以转变发展方式为主线,以改革创新为动力,遵循可持续创造价值的发展理念,创建世界一流能源集团的愿景目标;
2.项目建设内容:
a.建设规模:2台400MW级燃气-蒸汽联合循环热电联产机组;
b.生产车间及装置介绍:包括主厂房、调压站、生产行政办公楼、食堂、值班宿舍以及消防车库等;
c.安防环保及电力设施:电气设施以及升压站、化学水处理和循环水以及污水处理站;
3.生产工艺路线:
本工程以天然气作为燃料,再经发电机将机械能转变为电能的过程;
3.项目建设地点:
广东省珠海市区西南约30km的平沙工业区内,用地属高栏港经济区平沙镇;
5.项目社会效益:
项目建成后。可带来明显的经济、环境和社会效益,并将在优化区域能源结构、实现生态环境良性循环、提供更多就业机会、促进县域经济发展等方面起到积极的推动作用。
项目各项建设进度详细说明
(一)资金情况:
该项目总投资35亿元,资金来自企业自筹,目前部分到账;
(二)前期筹备工作进展:
a.业主单位工商局注册情况:珠海市钰海电力有限公司于2005年6月2日在珠海市工商行政管理局注册成立;
b.红线图完成情况:土地红线图已办理;
c.工程用地规划许可及工程施工许可办理情况:工程用地规划许可已办理,工程施工许可正在办理;
d.安评、环评、能评办理情况:安评、环评手续已办理;
(三)设计相关工作进展情况:
a.委托设计单位及委托内容:设计由中国能源建设集团广东省电力设计研究院有限公司负责;
b.设计进展情况介绍:目前施工图已做完;
(四)设备购置情况介绍:
a.采购时间及采购计划:将根据项目前期工作完成进度安排采购计划;
b.采购方式及合作模式:计划采用公开招标的方式;
c.预计需求设备:电气设备等;
d.其它采购情况:三大主机设备已订购;
(五)工程进度安排:
目前工程单位已确定,尚未进场施工。
责任编辑:售电小陈
