投资超4.5亿元 汕头潮阳区生活垃圾焚烧发电厂确保于2018年底前正式投产!
作为广东练江整治配套项目之一的潮阳区生活垃圾焚烧发电厂加快推进建设,至目前,完成投资超4 5亿元,潮阳区与项目建设方正以超常规手段加
作为广东练江整治配套项目之一的潮阳区生活垃圾焚烧发电厂加快推进建设,至目前,完成投资超4.5亿元,潮阳区与项目建设方正以超常规手段加快项目建设,确保年底前正式投产。

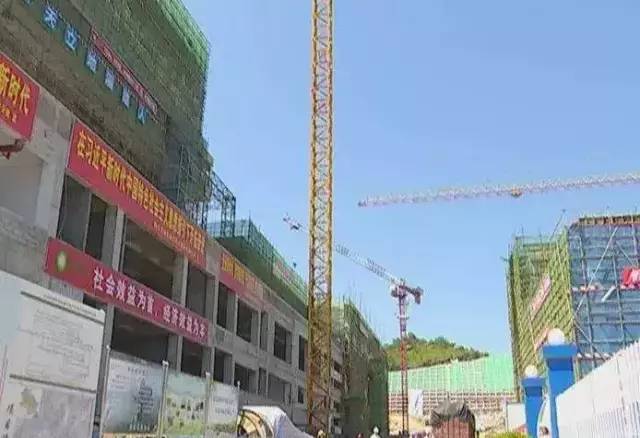

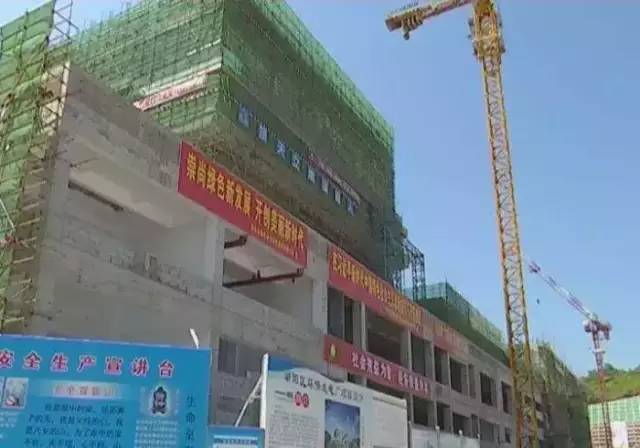

潮阳区垃圾焚烧发电厂2016年12月落实项目重新选址后,潮阳区各职能部门通力协作,简化程序,集中精力突破工作瓶颈,抓紧办理各项审批手续,提速推进施工建设。绿色动力集团在简化招投标程序、资金保障等方面给予倾斜,倒排工期,以非常之举全力以赴提速项目各项建设。目前,主厂房已全部结构到顶;1#锅炉安装完成,2#锅炉安装完成60%,高低压配电等设备开始安装。累计完成总工程量65%,投入资金约45600万元。进场道路升级改造工程完成施工正常通车。电力接入和取水工程目前已开始施工。
潮阳区将紧盯目标任务,全面压实责任,实行挂图作业,争取在8月30日前开始1#炉点火烘炉,9月15日前完成汽轮发电机组安装,10月15日前开始2#炉点火烘炉,11月30日前开始两炉一机72+24小时试运行,2018年12月30日前正式投产运行,并着手筹建二期项目。绿色动力集团副总裁侯志勇表示, “我们将响应区委区政府的号召,尽快开展二期工作,争取在明年把二期建成投产,两期建成以后日处理规模将达到2250吨。”
责任编辑:售电小陈
免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
