记实 | 国内首台安萨尔多6F机组完成点火吹管
2018年6月25日19时19分,华电江门项目 1机组点火吹管圆满完成,标志着国内首台安萨尔多6F燃机整套启动已进入倒计时阶段,目前吹管后的系统
江门项目部积极组织策划,认真清理一号燃机整个系统,提前进行设备代保管及消缺工作,确保设备正常运行,并提前做好排班准备、技术交底等工作,确保一号燃机冲转顺利完成。
燃机定速5400rpm上海电气合影
上海电气十分重视江门项目6F燃机项目,派出了专业的现场服务团队,和业主、监理、调试、安装并肩作战,从燃机首次点火到燃机定速,提供了强有力的技术支撑和服务保障。
胡辉(湖南火电)
江门:1号机组点火冲管完成
6月25日19时19分,江门项目1号机组点火冲管圆满完成,标志着1号机组整套启动已进入倒计时阶段,为汽机冲转、整启并网奠定了良好基础。
为保证1号机组点火冲管顺利进行,江门项目部成立了点火冲管领导小组,提前编制了点火冲管方案,并对冲管过程中可能出现的安全隐患做了充分的预防措施和应急预案。同时对参与冲管的施工人员进行安全技术交底,落实安全防护措施,对冲管区域有效安全隔离,并安排保卫人员24小时值守巡逻。
冲管前,项目部组织进行了临冲系统专项检查,及时发现、及时整改。公司技术中心、监理、业主及华电广东分公司有关领导及专家也对临时系统、设备的安全性、完整性进行了多次排查。冲管期间,各参建单位密切配合,按照既定方案,严格落实各项技术方案和安全保障措施,加强全过程管控,确保了冲管工作的安全有序进行。

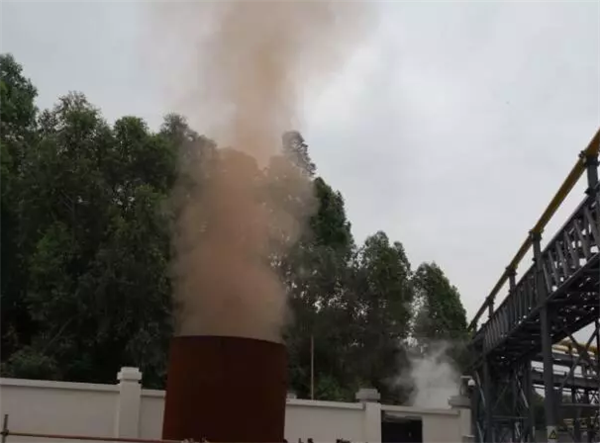

吹管期间消音器排汽
本次点火冲管采用降压吹扫方式进行。高压系统冲管120次,低压系统冲管31次,冲管系数均大于1.0。经在场监理及业主检查,靶板斑痕粒度指标符合标准,靶板显示结果优良。

高压、低压系统吹管打靶全家福
尹辉(湖南火电)
(信息来源:湖南火电江门项目总工 邱坚)
责任编辑:售电小陈
免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
