越南永新一期BOT项目1号机组锅炉吹管成功
2018年2月13日4时23分,随着最后一块靶板取出及验收合格,越南永新一期BOT项目1号机组锅炉吹管工作顺利完成!这是该项目继今年2月9日1号机组
2018年2月13日4时23分,随着最后一块靶板取出及验收合格,越南永新一期BOT项目1号机组锅炉吹管工作顺利完成!这是该项目继今年2月9日1号机组锅炉点火一次成功之后又一重要的建设进展,为1号机组整套启动及并网发电奠定了坚实基础。

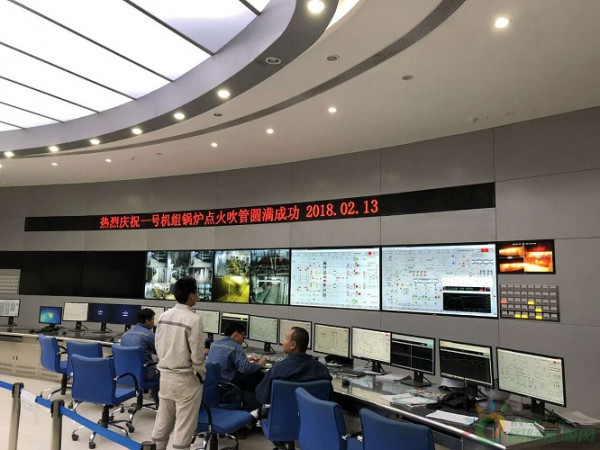

1号锅炉机组点火吹管集控室监控画面。
点火吹管先进、绿色、节能、高效
锅炉吹管工作是火力发电机组整套启动前的重要节点,旨在检验锅炉系统是否具备投运条件,防止锅炉受热面及管道内的杂物进入汽轮机本体损坏主设备。
据介绍,本次锅炉点火吹管采用高效的的SQ型气泡雾化油枪是超国际水平的高新技术产品,具有先进、绿色、节能、高效的特点,烟囱出口烟尘几乎不可见;实现了机组启动阶段电除尘全过程投用,确保烟气达标排放确保烟气排放指标优于越南标准。

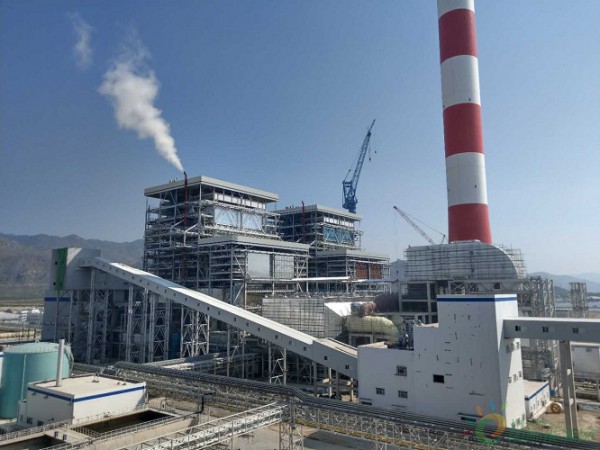

1号机组锅炉吹管。
吹管80次 连续两次打靶合格
为确保高质量完成越南永新一期BOT项目1号机组吹管工作,永新公司领导高度重视,提前部署,编制了详尽的吹管实施方案,并对方案涉及的各项工作均进行了细致的安全和技术交底,切实做到目标责任到人、工作措施到位。参与吹管工作的各专业技术人员24小时坚守岗位、密切配合,严格执行预定计划,以过硬的专业技术,严谨操作。
吹管期间点火3次,停炉冷却2次,每次停炉时间均大于12h。本次吹管采用降压吹管,共试吹管3次,正式吹管80次,第79、第80次连续两次打靶合格,圆满完成了此次吹管工作。
越南永新项目公司相关负责人表示,为确保2018年各项进度任务的顺利完成,在春节假期期间,项目各参建单位仍会有员工坚守岗位,重点加强安保工作,全力做好安全建设和投运工作,确保春节期间安全质量处于可控状态。
吹管成功签字验收仪式。
责任编辑:售电小陈
免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
-
西北光伏市场分析: 七大经验、四大问题、五大原因、破解弃光三大举措
2018-12-24光伏市场分析 -
拍卖 | 浙江丽水龙泉周调源电站的电站资产 2019年1月7日开拍(变卖)
2018-12-24水电站拍卖 -
太离谱,光伏9.3元/瓦中标!?
-
中国沿海电煤采购价格指数(CECI沿海指数)第54期
2018-12-21电煤采购价格 -
2019年电力行业年度投资策略报告:火电走出低谷 核电方兴未艾
-
2018年工业锅炉行业发展现状与2019年行业前景分析【组图】
-
拍卖 | 浙江丽水龙泉周调源电站的电站资产 2019年1月7日开拍(变卖)
2018-12-24水电站拍卖 -
三峡水电站年发电量首破一千亿千瓦时,相当于节煤0.3亿吨
2018-12-21三峡水电站 -
17个水电项目!湖南省发改委关于安化县友谊水电站等水电站上网电价的批复
2018-12-20水电上网电价
