干货|垃圾焚烧发电厂上料栈桥、卸料大厅及垃圾仓设计
(3)卸料门数量
根据垃圾运输量可以确定垃圾运输车次的,其具体公式为:
N=(Q天×K1)/(P×K4)
其中:N——交通量,重车车次(辆/d)
Q天——每天运货量(t)
K1——运输不均匀数,一般为1.1~1.2
P——汽车载重量,按选用的车型确定(t)
K4——车辆利用系数,压缩垃圾运输车一般取值为1.0

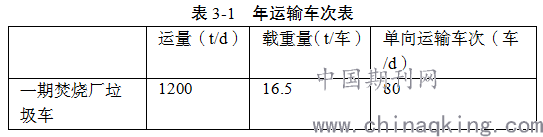

具体运输车次详见下表(运输不均匀系数K1取1.10):
注:一般垃圾运输车载重量为10t/车,最大垃圾运输车的载重量为23t/车,本表取平均值为16.5t/车。其他运输取20t/车.
为方便切换及可靠进料,因此卸料门数量宜用5个。
3.2卸料大厅土建设计
卸料大厅高8.000米,地面做法通常有以下几种做法:
(1)采用金刚砂耐磨混凝土楼面,要求每平米金刚砂用量不少于6kg,具体工程做法如下:
1)养护后弹线做分格缝(间距不大于6m),缝宽5mm,深20mm
2)第二次铺撒1/3金刚砂材料后砂随捣随抹
3)用机械打磨起浆压光(找0.2%坡,坡向排水沟)
4)采用圆盘抹光碾磨分散,使其与基层混凝土浆结合
5)第一次铺撒2/3金刚砂材料后抹平
6)基层混凝土初凝时,铺撒金刚砂耐磨混凝土
此种做法同混凝土楼板一起施工,施工周期短,耐久性及耐腐蚀性较好。
(2)采用环氧钢钎楼面,具体工程做法如下:
1)环氧面层涂料两道(0.2厚)
2)3厚环氧腻子,强度达标后表面进行修补打磨
3)环氧打底料两道(0.15厚)
4)100厚(最薄处)钢纤维混凝土找坡,坡向排水沟
5)水泥浆一道(内掺建筑胶)
6)1.5厚聚氨酯防水层
7)现浇钢筋混凝土楼板
此种做法为通常做法,施工周期略长,耐久性及耐腐蚀性好
(3)采用沥青混凝土楼面,具体工程做法如下
1)85厚(最薄处)中粒式沥青混凝土面层找0.2%坡向排水沟
2)玻璃纤维土工格栅布一层
3)聚氨酯防水涂料2mm厚(两道)
4)现浇钢筋混凝土楼板
此种做法以往用的比较多,老虎坑二期项目垃圾卸料平台楼面采用此做法。目前已不多见。
综上所述,卸料大厅地面做法推荐做法1。
垃圾卸料平台排水采用卸料门前车档处开孔,不在平台上设置排水沟槽。
卸料大厅四周设置防撞栏杆。
因垃圾卸料平台跨度大,垃圾车荷载大,根据以往工程经验,垃圾卸料平台拟采用密肋梁布置,板厚通常取180mm。初步设计阶段,均布活荷载标准值按15~20KN/m2,在施工图详细设计时再根据垃圾运输车辆的最大载荷,按照最不利分布和组合计算。
屋面采用管桁架上铺压型板或其他轻钢屋面。
4 垃圾仓设计
垃圾坑为密闭、具有防渗防腐功能,并处于负压状态的钢筋混凝土结构储池,用于接收和贮存原生垃圾。结合主厂房布置,考虑到该地区垃圾含水率较高,为了渗沥液顺利导出,保证推料时间,垃圾坑长53.5m,宽30m,坑底标高-7.000m。垃圾坑总有效容积为24075m3,垃圾坑的储存容量可满足2台600t/d焚烧炉9天的垃圾处理量。
垃圾在垃圾仓内不仅可以堆放发酵,渗沥液顺利导出提高垃圾热值,而且还能保证在设备事故或检修时仍可以接收垃圾,起到一定的缓冲调节作用。在垃圾堆放期间,对其进行搅拌、混合、脱水等处理,使垃圾成分更加均匀,有利于焚烧。底层垃圾自然堆积压实,压缩后的垃圾密度约提高50%~80%,提高了仓内垃圾的实际堆存量。
由于垃圾中含有大量水份及其他腐蚀性介质,因而会腐蚀垃圾池壁,并且垃圾抓斗在运行过程中可能会撞击池壁,所以在垃圾仓设计时,内壁将考虑耐腐蚀、耐冲击、防渗水的问题。
垃圾仓上方侧墙设有焚烧炉一次风及二次风吸风口抽取仓中臭气作焚烧炉助燃空气,使垃圾仓呈负压状态,防止臭味和甲烷气体的积聚。
在垃圾焚烧炉停炉检修时,垃圾仓内的恶臭经设置在垃圾仓上部的玻璃钢风管和风口排出,送入化学除臭装置,达到国家恶臭排放标准后由排风机排放到大气中。
责任编辑:售电小陈
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电
-
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
资本市场:深度研究火电行业价值
2020-07-09火电,火电公司,电力行业 -
国家能源局印发2020年能源工作指导意见:从严控制、按需推动煤电项目建设
2020-06-29煤电,能源转型,国家能源局
-
高塔技术助力分散式风电平价上网
2020-10-15分散式风电,风电塔筒,北京国际风能大会 -
创造12项世界第一!世界首个柔性直流电网工程组网成功
2020-06-29 清洁能源,多能互补,风电 -
桂山风电项目部组织集体默哀仪式
2020-04-08桂山风电项目部组织
-
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电 -
今后秦岭生态环境保护区内不再审批和新建小水电站
2020-06-29小水电,水电站,水电 -
3.2GW!能源局同意确定河北新增三个抽水蓄能电站选点规划
2020-06-29抽水蓄能,抽水蓄能电站,国家能源局
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
官司缠身、高层动荡、工厂停产 “保壳之王”天龙光电将被ST
2020-09-11天龙光电,光伏设备,光伏企业现状 -
央视财经热评丨光伏发电的平价时代到了吗?
2020-08-24储能,光伏储能,平价上网
