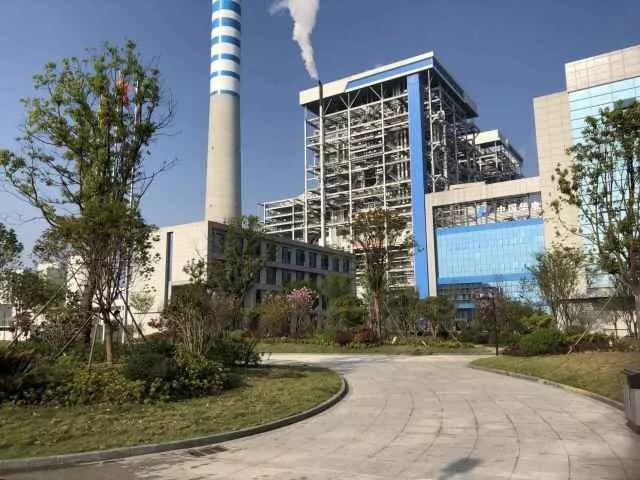

【图文】高标准!江陵发电厂一期工程全面投产啦!
4优化创新
本工程实施了总图布置、热机工艺系统、主厂房布置及工程造价控制等13个专业优化共40余项具有特色的设计优化措施,努力打造高质量、低造价的优秀设计。
完美履约 精益求精
湖南火电承建了江陵电厂2号机组的主体安装及输煤、除灰等公用系统施工。
❂ 2016年2月28日

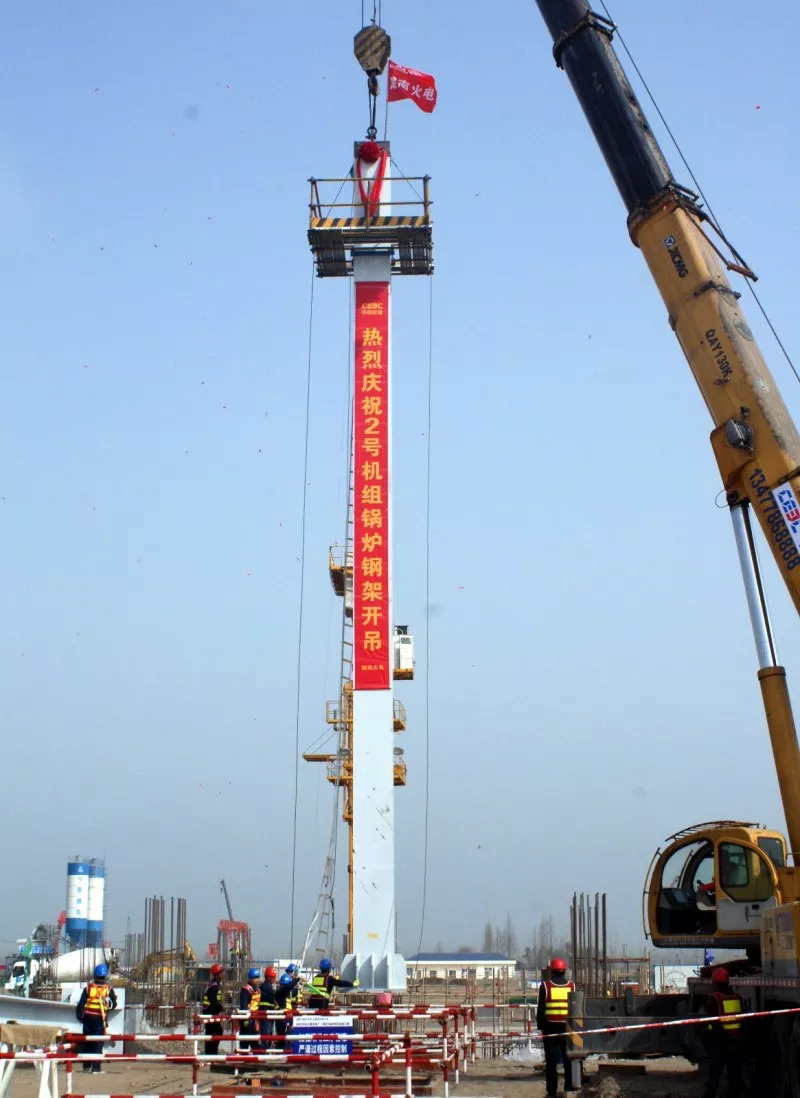

第一根钢架开吊,标志着2号标段主体安装正式拉开序幕。
❂ 2016年11月13日

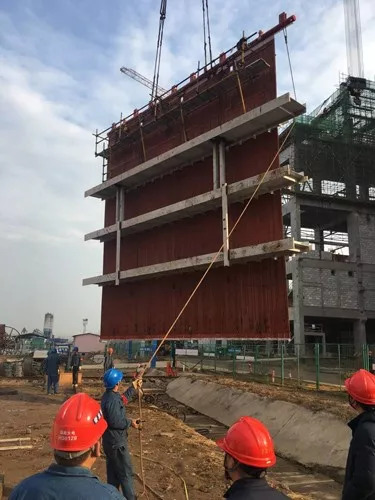

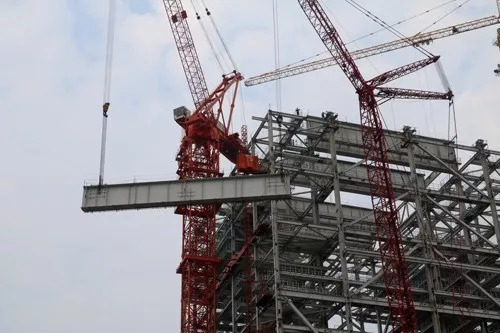

2号锅炉最后一根板梁吊装就位,标志着2号锅炉主体结构钢架安装工作全面完成。
❂ 2017年1月8日

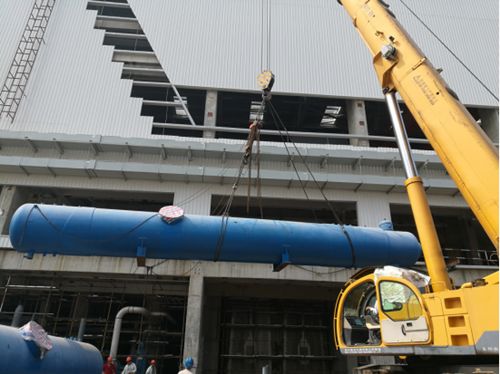

2号锅炉受热面大件开始吊装。
❂ 2017年3月31日
2号机组主变顺利吊装就位。
❂ 2017年6月9日

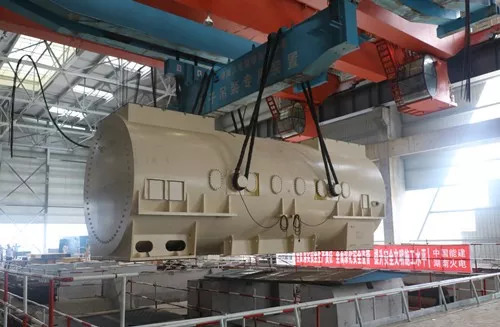

2号机组发电机定子吊装顺利完成。
❂ 2017年7月28日
华电江陵项目8、9号低压加热器顺利吊装就位。
❂ 2017年10月13日

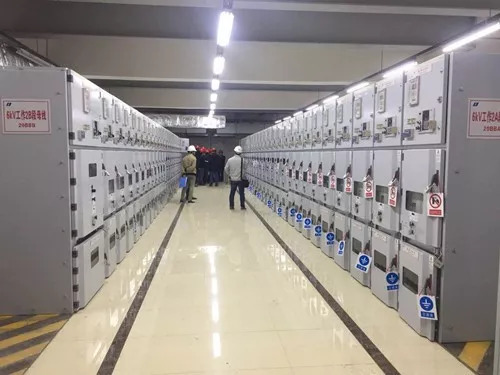

2号机组厂用受电一次成功。
❂ 2018年1月13日
经历25个小时的连续吊装作业,江陵项目2号机组汽轮机扣盖工作圆满成功。
❂ 2018年3月20日

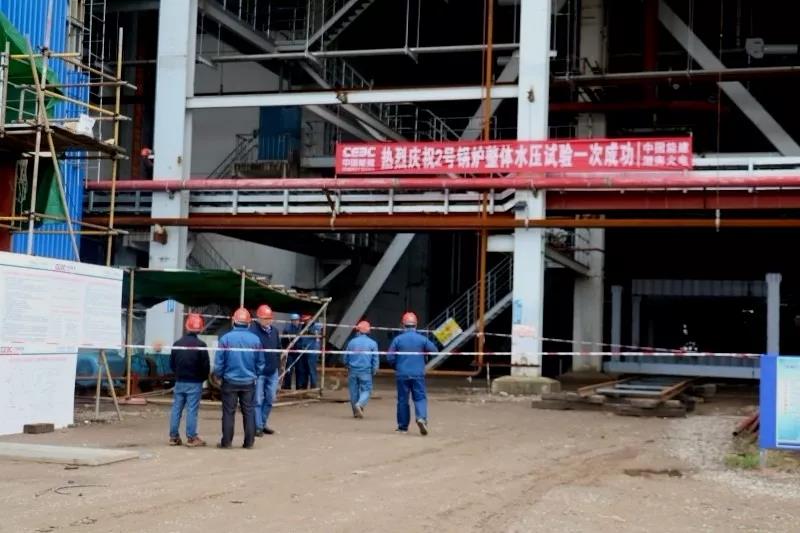

2号锅炉一次通过水压试验,锅炉受检焊口合格率为99.88%。
❂ 2018年8月13日
2号机组高标准一次通过机组168小时试运行,机组168试运行期间所有运行指标都达到并优于设计值。
江陵电厂工程主体施工分为5个标段,标段之间接口及交叉施工作业众多,参建各方在业主、总包、监理统一领导下,合理安排工序,稳步推进工程。
施工过程中,湖南火电克服等诸多难点,顺利完成项目施工。
1工程防汛防潮
工程厂址所在地邻近江边,四季分明,雨水充沛,雨热同季,对室外露天作业、设备运输吊装、焊接、安全文明施工、材料设备仓储保管等带来一定影响。项目组积极采取防汛、防潮、防雾、防风等措施,确保施工顺利进行。
2挑战新型设备安装
湖南火电负责安装的SR2500/2500.40型斗轮堆取料机为国内最新型号,行业内缺少相关安装经验。项目组经过不断探索,最终克服重重困难,完成安装。
3创新安装工艺

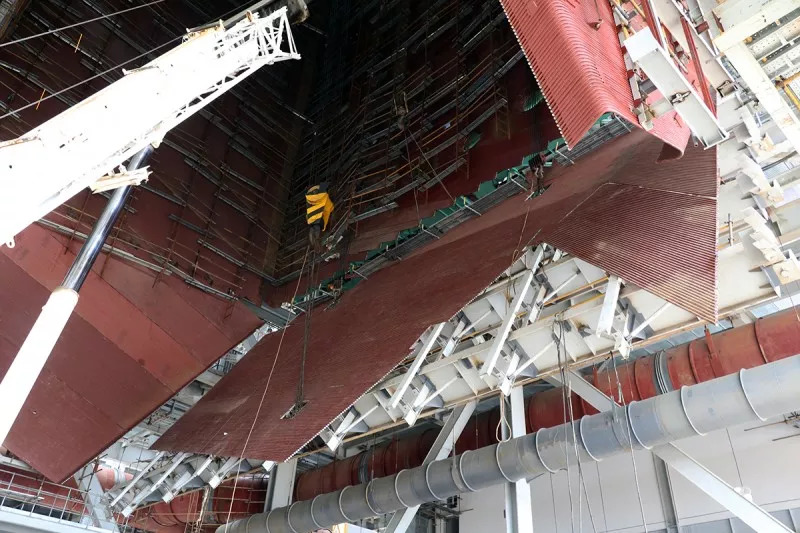

在600-1000兆瓦级Π锅炉下部水冷壁整体安装中,项目组创新将锅炉下部水冷壁散件进行地面组合后,再整体吊装就位,有效保障了水冷壁散件组装的焊接质量,减少了高空作业量,降低了高处作业的安全风险,缩短了施工周期,节约了成本费用。
图为锅炉下部水冷壁吊装
2号机组整套机组试运的优良指标,充分展示了中国能建在高参数、大容量、低排放火电机组设计和建设领域的技术实力。
责任编辑:售电小陈
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电
-
能源转型进程中火电企业的下一程
2020-11-02五大发电,火电,煤电 -
资本市场:深度研究火电行业价值
2020-07-09火电,火电公司,电力行业 -
国家能源局印发2020年能源工作指导意见:从严控制、按需推动煤电项目建设
2020-06-29煤电,能源转型,国家能源局
-
高塔技术助力分散式风电平价上网
2020-10-15分散式风电,风电塔筒,北京国际风能大会 -
创造12项世界第一!世界首个柔性直流电网工程组网成功
2020-06-29 清洁能源,多能互补,风电 -
桂山风电项目部组织集体默哀仪式
2020-04-08桂山风电项目部组织
-
国内最高额定水头抽蓄电站2#引水上斜井滑模混凝土施工顺利完成
2020-10-30抽水蓄能电站,长龙山抽水蓄能电站,水力发电 -
今后秦岭生态环境保护区内不再审批和新建小水电站
2020-06-29小水电,水电站,水电 -
3.2GW!能源局同意确定河北新增三个抽水蓄能电站选点规划
2020-06-29抽水蓄能,抽水蓄能电站,国家能源局
-
重新审视“双循环”下的光伏行业
2020-11-02光伏行业,光伏技术,光伏出口 -
官司缠身、高层动荡、工厂停产 “保壳之王”天龙光电将被ST
2020-09-11天龙光电,光伏设备,光伏企业现状 -
央视财经热评丨光伏发电的平价时代到了吗?
2020-08-24储能,光伏储能,平价上网
