国家能源局印发《分散式风电项目开发建设暂行管理办法》!

2018-04-17 11:41:00 大云网  点击量: 评论 (0)
为加快推进分散式风电发展,完善分散式风电的管理流程和工作机制,国家能源局制定了《分散式风电项目开发建设暂行管理办法》,并于昨日(4

为加快推进分散式风电发展,完善分散式风电的管理流程和工作机制,国家能源局制定了《分散式风电项目开发建设暂行管理办法》,并于昨日(4月16日)最新发布。

在项目建设和管理方面,通知指出,各地方要简化分散式风电项目核准流程,建立简便高效规范的核准管理工作机制,鼓励试行项目核准承诺制。分散式风电项目申请核准时可选择“自发自用、余电上网”或“全额上网”中的一种模式。自发自用部分电量不享受国家可再生能源发展基金补贴,上网电量由电网企业按照当地风电标杆上网电价收购,其中电网企业承担燃煤机组标杆上网电价部分,当地风电标杆上网电价与燃煤机组标杆上网电价差额部分由可再生能源发展基金补贴。对未严格按照技术要求建设的分散式风电项目,国家不予补贴。

鼓励各类企业及个人作为项目单位,在符合土地利用总体规划的前提下,投资、建设和经营分散式风电项目。

全面拓宽应用领域。鼓励分散式风电项目与太阳能、天然气、生物质能、地热能、海洋能等各类能源形式综合开发,提高区域可再生能源利用水平...

分散式风电项目是指所产生电力可自用,也可上网且在配电系统平衡调节的风电项目。项目建设应满足以下技术要求:

(一)接入电压等级应为110千伏及以下,并在110千伏及以下电压等级内消纳,不向110千伏的上一级电压等级电网反送电。

(二)35千伏及以下电压等级接入的分散式风电项目,应充分利用电网现有变电站和配电系统设施,优先以T或者π接的方式接入电网。

(三)110千伏(东北地区66千伏)电压等级接入的分散式风电项目只能有1个并网点,且总容量不应超过50兆瓦。

(四)在一个并网点接入的风电容量上限以不影响电网安全运行为前提,统筹考虑各电压等级的接入总容量。

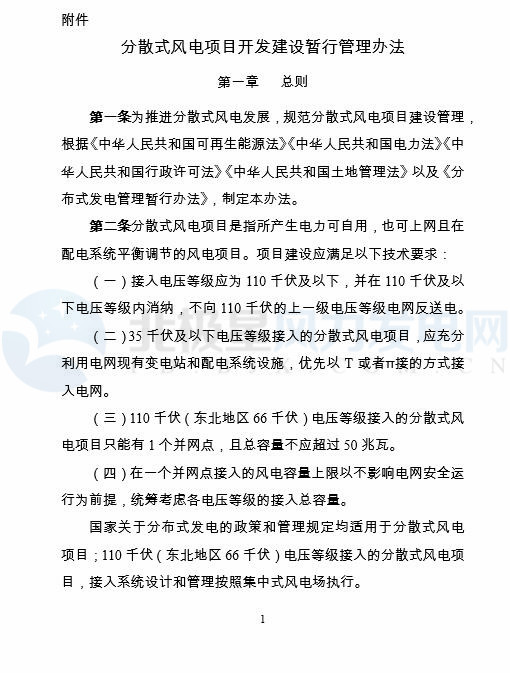

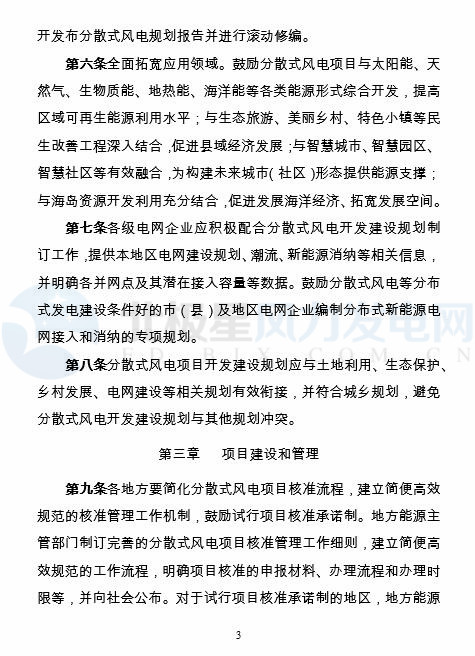

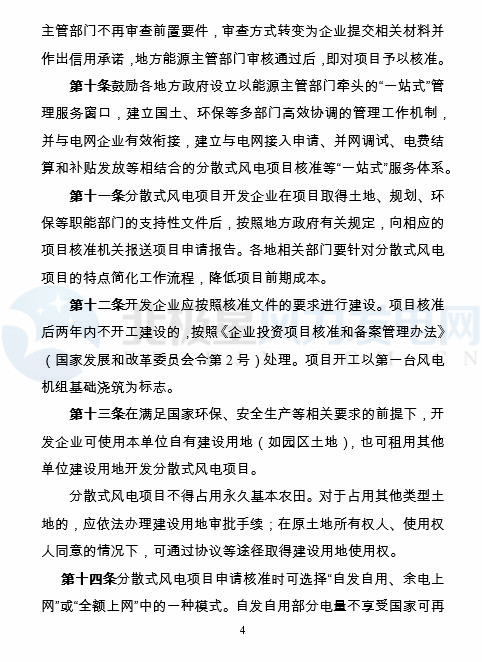

以下为管理办法原文:

国家能源局印发《分散式风电项目开发建设暂行管理办法》!国家能源局印发《分散式风电项目开发建设暂行管理办法》!国家能源局印发《分散式风电项目开发建设暂行管理办法》!国家能源局印发《分散式风电项目开发建设暂行管理办法》!

大云网官方微信售电那点事儿

责任编辑:电改观察员

免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
