国家电投海南州40万千瓦风电项目首台机组吊装完成

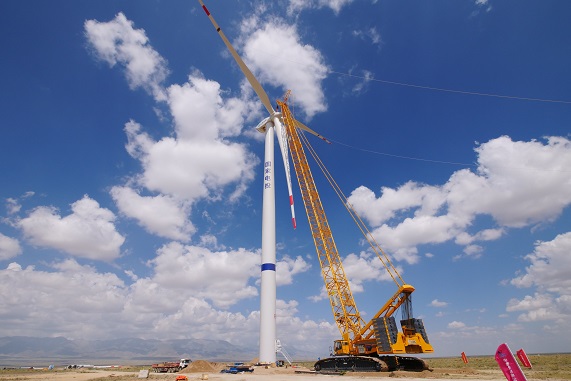

7月28日17时37分,由黄河工程建设分公司承担建设工作的海南州多能互补集成优化示范工程40万千瓦风电项目首台109号风电机组吊装完成。标志着40万千瓦风电项目风机安装工作的全面铺开。
黄河公司海南州多能互补集成优化示范工程40万千瓦风电项目位于青海省海南藏族自治州共和县境内,东距共和县城直线距离约95千米。场址区处于山前冲洪积平原,地貌类型为荒漠。场址海拔高程在2994米~3164米之间,地形总体表现为南高北低的态势。场址区地势较平坦、开阔,其南北向长11千米,东西向长约16千米。本工程装机规模为40万千瓦。
40万千瓦风电场工程安装远景能源169台套EN-121/2.2和13台套EN-131/2.2,共计182台单机容量为2200千瓦低温高原风沙型风电机组,风机机组与箱式变压器采用"一机一变"的单元连接方式,箱式变压器容量为2400千伏安,根据工程分布和场区地质地貌情况,将182台风机分成14组,每组风机对应一回35千伏集电线路,风电场以35千伏电压等级接入切吉东330千伏升压站。
这次吊装的首台风机为EN-121/2.2型,单机容量为2.2兆瓦,长11.30米,宽4.26米,高4.26米,重85000千克;轮毂长4.85米,宽4.20米,高3.77米,重25600千克;单个叶片长59.5米,重14700千克;塔筒4节共87.3米高,总重量为160609千克。
为保证机组顺利吊装,黄河工程建设分公司靠前指挥、周密部署、科学调度,制定了详细的安全预案和施工组织方案,使设备吊装工作顺利展开;工程参建单位多次组织召开工作协调会,严格制订施工安全预案、应急预案、吊装作业计划,认真检查设备和各项安全准备工作。吊装人员克服海拔高、紫外线强、气候变化多端等困难,吊装过程中一丝不苟地执行设备厂家技术规范,严格遵守安全操作规程,严控施工质量和安装精度,使吊装工作全程处于可控、能控和在控状态。
这台机组的吊装完成,为今后黄河公司海南州多能互补集成优化示范工程40万千瓦风电项目后续风机安装工作提供了经验、奠定了基础。
责任编辑:小琴
