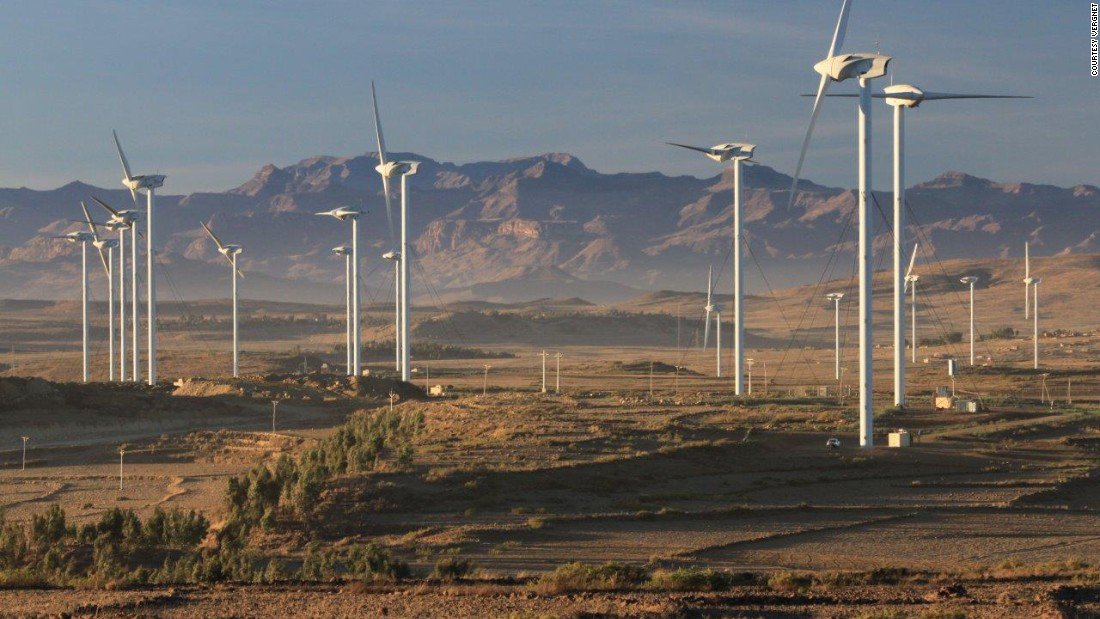

非洲最大风电场将按原定计划于6月投运
非洲最大的风电项目,图尔卡纳湖风电场(LTWP)近日表示,在2017年最后期限之前,目前能够生产高达预期目标310兆瓦的33%电力。官方称,365...
非洲最大的风电项目,图尔卡纳湖风电场(LTWP)近日表示,在2017年最后期限之前,目前能够生产高达预期目标310兆瓦的33%电力。
官方称,365台涡轮机中有347台已经建立,这清晰表明该项目正在按照原定计划于6月完成。
风电场总经理Phylip Leferink表示,剩余的20台涡轮机已交付现场。
Leferink在内罗毕发表的一份声明中称:“涡轮机的装配于2016年3月开始,所有365台涡轮机预计今年6月份投入运行。”
Leferink表示,该项目总成本估计为7亿美元。风电场的目标是年发电容量达16亿千瓦时,关税率设定为每千瓦时8.6肯尼亚先令。
肯尼亚输电公司(Ketraco)正在建造一条400 千伏、438千米的双回路输电线路。输电线路将通过苏苏瓦山变电分站从40000英亩的风电场向国家电网传输电力。
一旦完工,位于马萨比特的风电场将成为非洲大陆最大的风电项目,将产生足够的能源供应100万肯尼亚家庭。
一旦图尔卡纳风电场完全投入使用,将为肯尼亚电网增加310兆瓦的可再生能源发电容量。
肯尼亚主要依赖于诸如地热和水电等可再生能源,旨在把可再生能源装机容量从2013年的1700兆瓦增至2017年的6700兆瓦。
责任编辑:小琴
免责声明:本文仅代表作者个人观点,与本站无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
我要收藏
个赞
