2018年我国分散式风电行业多重利好政策分析
1、不占用指标备案并网,节省高额路条费用
2017年国家正式明确分散式风电不占用年度建设实施方案,即不与集中式共同竞争招标,挤占“十三五”规划合计110.4GW的建设指标,成为行业纯增量。对于集中式,路条是决定能否及时并网、领取补贴的关键流程。目前,风电经济性逐步凸显,路条价格攀升。分散式无需高价购买指标,仅需备案并网,预计节省7%-8%的单位建设成本,保障项目收益率。
2、简政放权加快审批,缩短资金周转期
分散式单体规模小,但前期因政策不明确,审批、环评、电网接入流程与集中式无差异,尤其在土地稀缺、注重环保的中东部地区,前期冗长项目批复、文件审批都是导致建设周期加长的重要原因。产业链制造环节应收账款积压,运营商因建设周期拉长,加大资金周转及财务费用压力,均不利于无规模效应的分散式项目推进。
参考观研天下发布《2018年中国风电行业分析报告-市场运营态势与发展前景预测》
随着对分散式项目的定位清晰,各省下放审批权力,单体规模较小,不受指标规模限制的分散式多由市(州)级核准审批,有效加快前期批复周期。

表:分散式风电政策指向明确,近期国家及地方多重利好政策出台
资料来源:公开资料整理
另一方面,在并网环节也予以多重优惠政策,如接入方案由电网企业承担,免费提供设计及审查服务,并网验收、公共电网及相关表计(关口表和发电量计量表)均由电网承担。在并网流程上,分布式电源并网周期大幅缩减,项目业主仅需提出两次申请,其他均由电网受理制定及调试,前后周期在50-60天,效率远高于集中式项目。

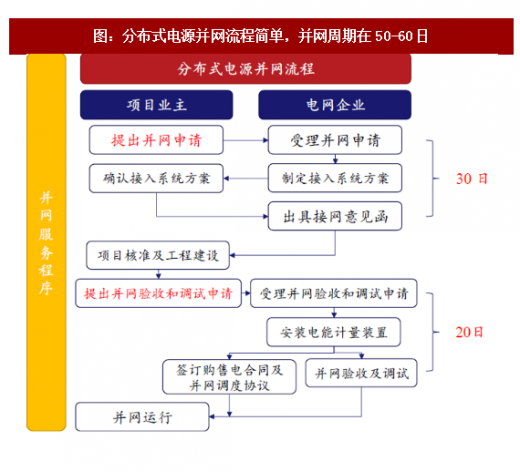

图:分布式电源并网流程简单,并网周期在50-60日
资料来源:公开资料整理
“审批+并网”流程简化,有利于分散式风电项目建设周期缩短至6-8月,远低于低风速集中式12-18月的工期,有效缓解产业链资金周期问题,进一步降低进入门槛,并提前进入项目收益期,向更多投资主体敞开窗口。
我们相信,越来越多的民营企业及民间资本,将以分散式项目为契机,进入风电产业中,激活行业市场化机制,平抑单一群体阶段性投资下滑的系统性风险,为风电行业增添新动力。
责任编辑:电力交易小郭
